vol.241 2020年度完成工事紹介その10-揖斐川流域流木対策工事
2021年10月22日
クマタカ通信vol.241
2020年度の完成工事を、施工者の皆さんの苦労話を交えて紹介します。第10回は、揖斐川流域流木対策工事に従事した西建産業株式会社より寄稿いただきました。
2020年度の完成工事紹介その10
揖斐川流域流木対策工事
1.工事の内容
本工事は大きく分けて坂内白谷第1砂防堰堤と新穂谷第1砂防堰堤の二か所に分かれており、坂内白谷第1砂防堰堤は新規の堰堤で5期にわたり施工した工事で、今期で完成となりました。新穂谷第1砂防堰堤は既設堰堤に流木止めを設置し、本堤上流側に1.5mの腹付けを行う工事でした。
2.現場技術者の声
〇現場代理人:山田 康敬 / 〇監理技術者:堀部 真矢
当現場は坂内白谷第1砂防堰堤・新穂谷第1砂防堰堤ともに堰堤上流側からの施工で、台風や豪雨による増水時に施工箇所に直接災害を受ける恐れがあることと、作業ヤードが狭いということで、仮水路の計画には苦労しました。悩んだ甲斐があり、7月の豪雨の時も大きな被害を受けることなく施工ができました。
また、新穂谷第一砂防堰では、生コン打設が1月末まであり、今年は積雪の回数も量も多かったため関係業者の方たちには現場内だけでなく、現場までの道路の除雪を何回も実施してもらい大変ありがとうございました。関係業者の皆さんのおかげで、無事故にて工事が終われたことが本当に良かったと思います。
最後に、坂内白谷第1砂防堰堤は今期で完成となり、平成29年秋に現場見学会に来てもらった地元坂内小学校の生徒さんが作成した手形も現場に飾ることができました。

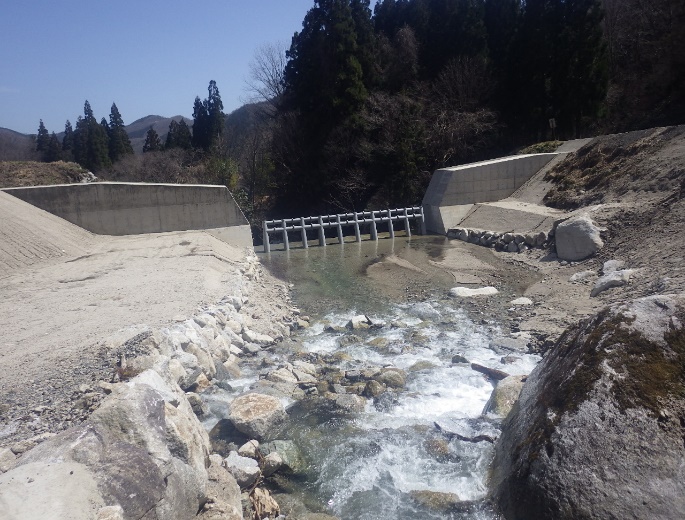

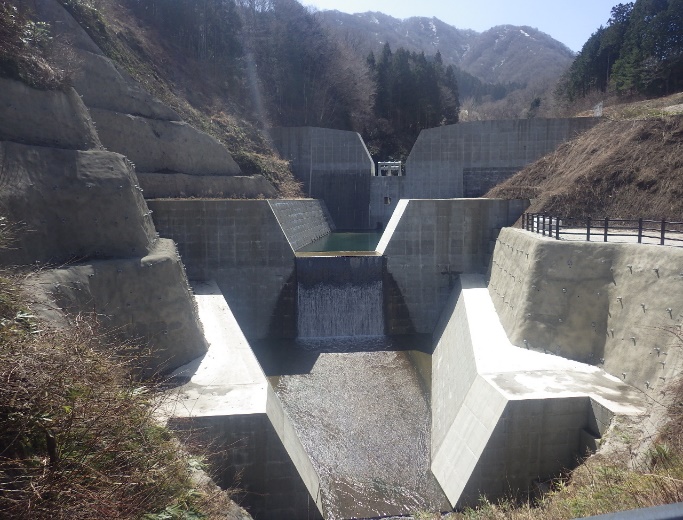

坂内白谷第1砂防堰堤 新穂谷第1砂防堰堤

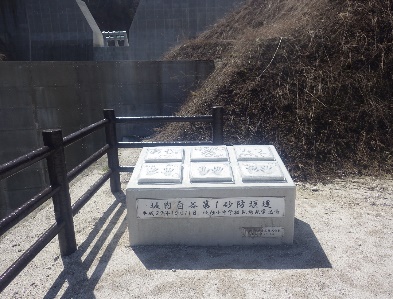

坂内小学校の児童のみなさんの手形
3.工事概要
・工事名:令和元年度 越美山系揖斐川流域流木対策工事
・施工者:西建産業株式会社
・工 期:2020年2月~2021年3月
-----------------------
Twitter、やってます♪
越美山系砂防事務所が所管する揖斐川及び根尾川上流域の
砂防事業に関する情報を中心に発信しています。
みなさまのフォローをお待ちしております!
国土交通省 越美山系砂防事務所
発行 国土交通省中部地方整備局越美山系砂防事務所
〒501-0605 岐阜県揖斐郡揖斐川町極楽寺137
Tel:0585-22-2161 Fax:0585-22-2174
E-mail:cbr-etsumikouhou@mlit.go.jp
※クマタカ通信の感想やご意見もお待ちしています。
※文中の敬称は省略しています。
