坂祝バイパス(大針〜勝山間) - 工事進捗状況
③地点 - 加茂山二丁目付近から起点を見る

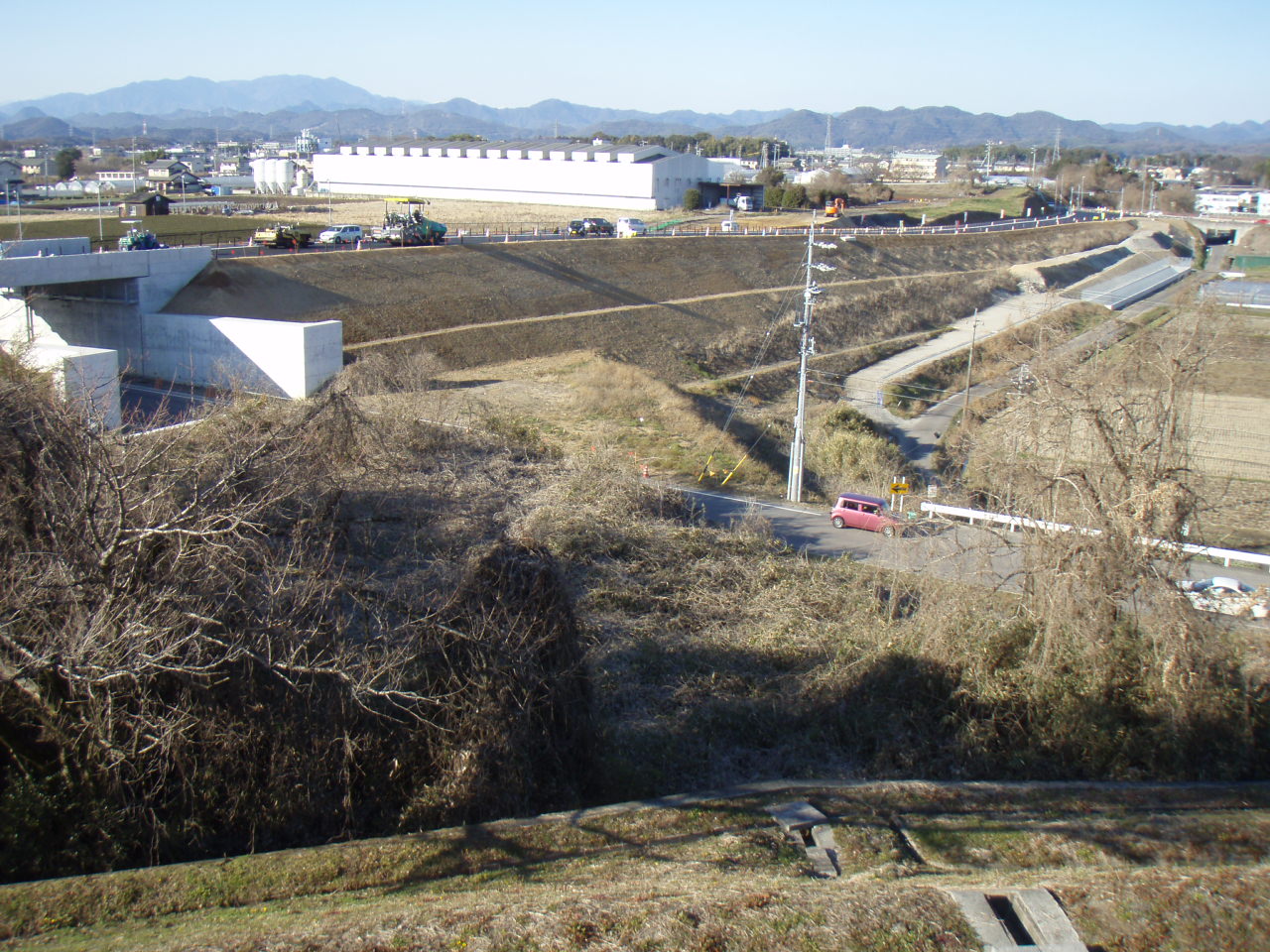

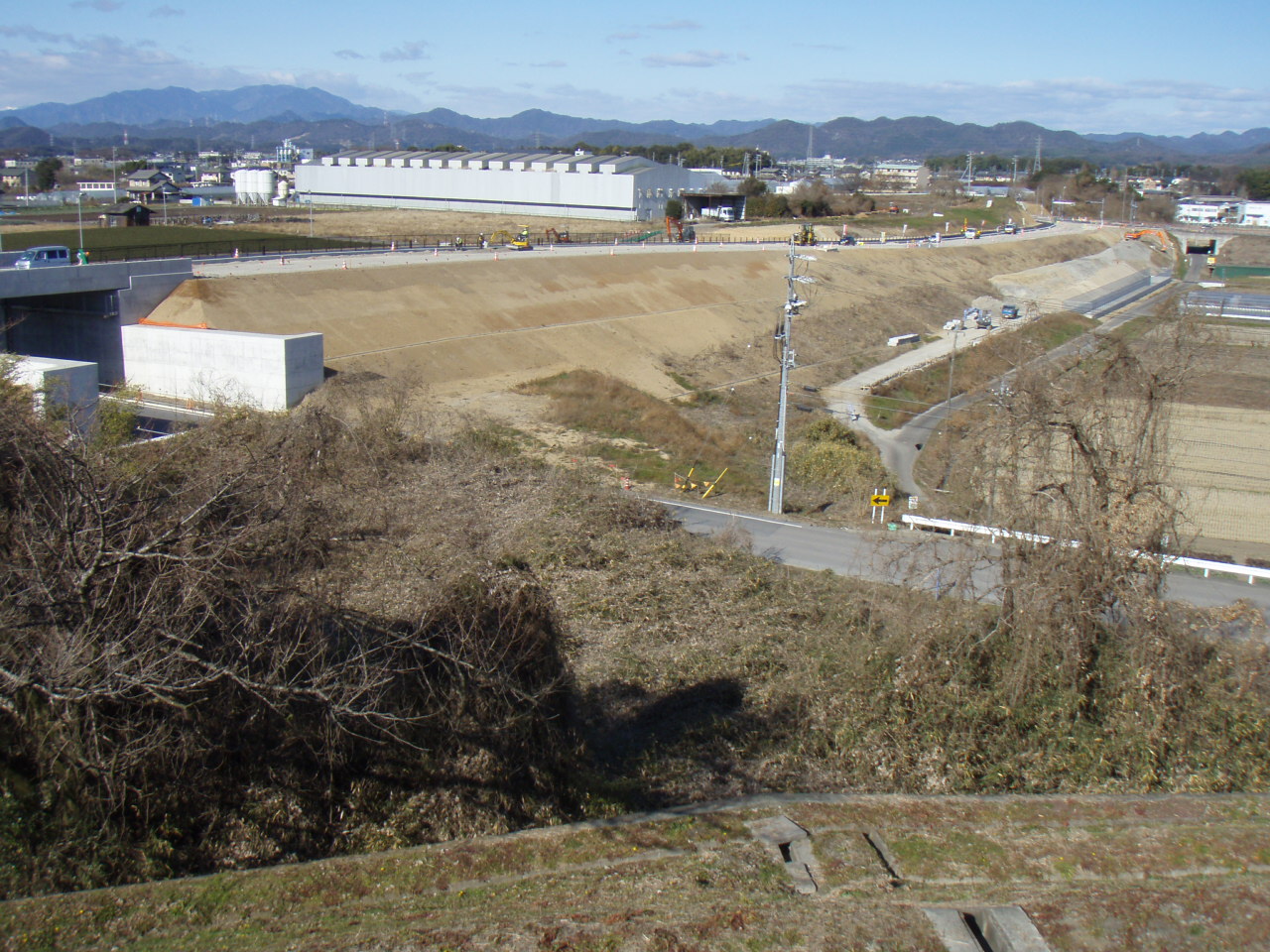

2016年 2月
舗装工事を行っています。
2016年 1月
舗装工事を行っています。

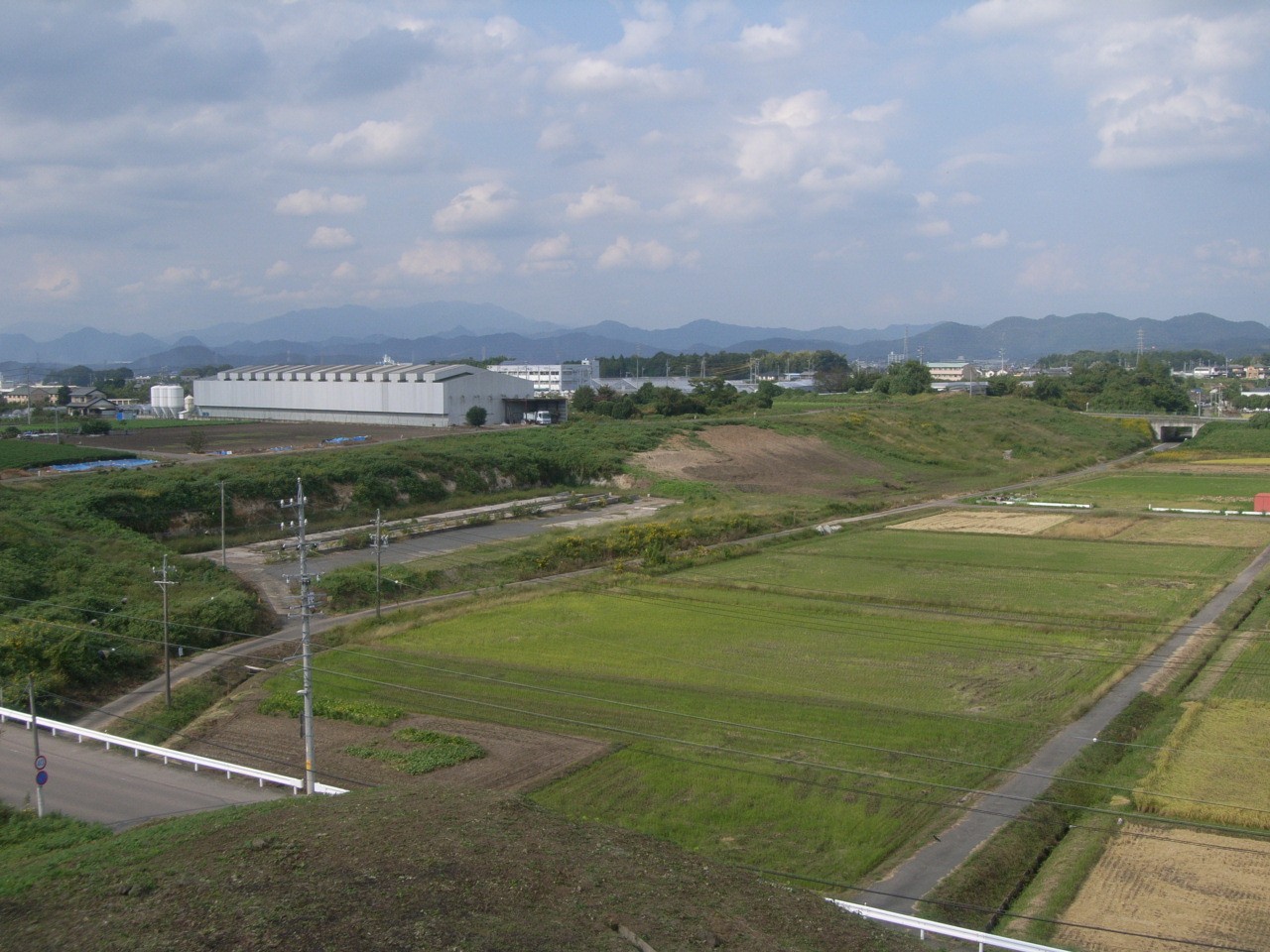

2015年12月
舗装工事を行っています。

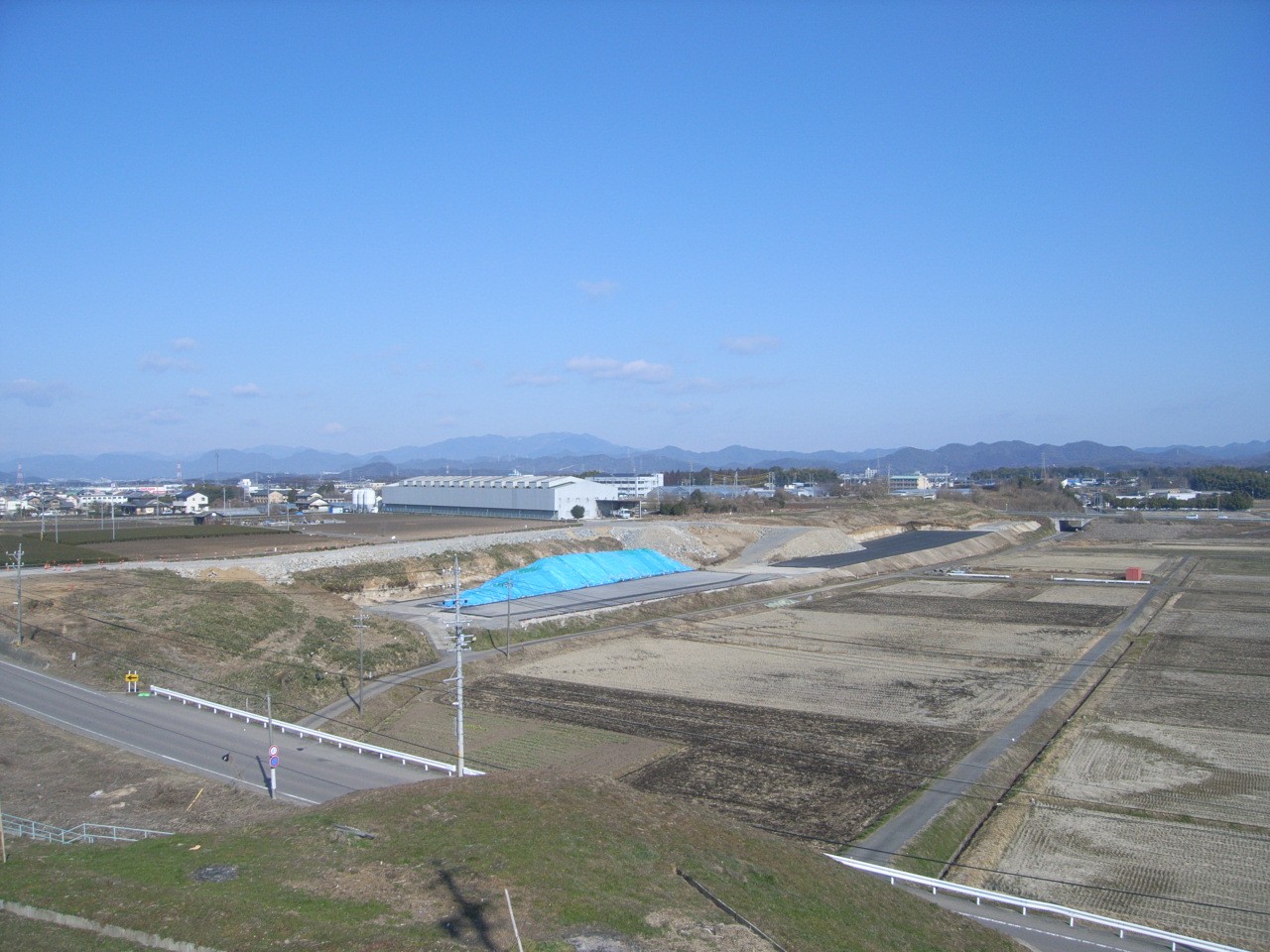

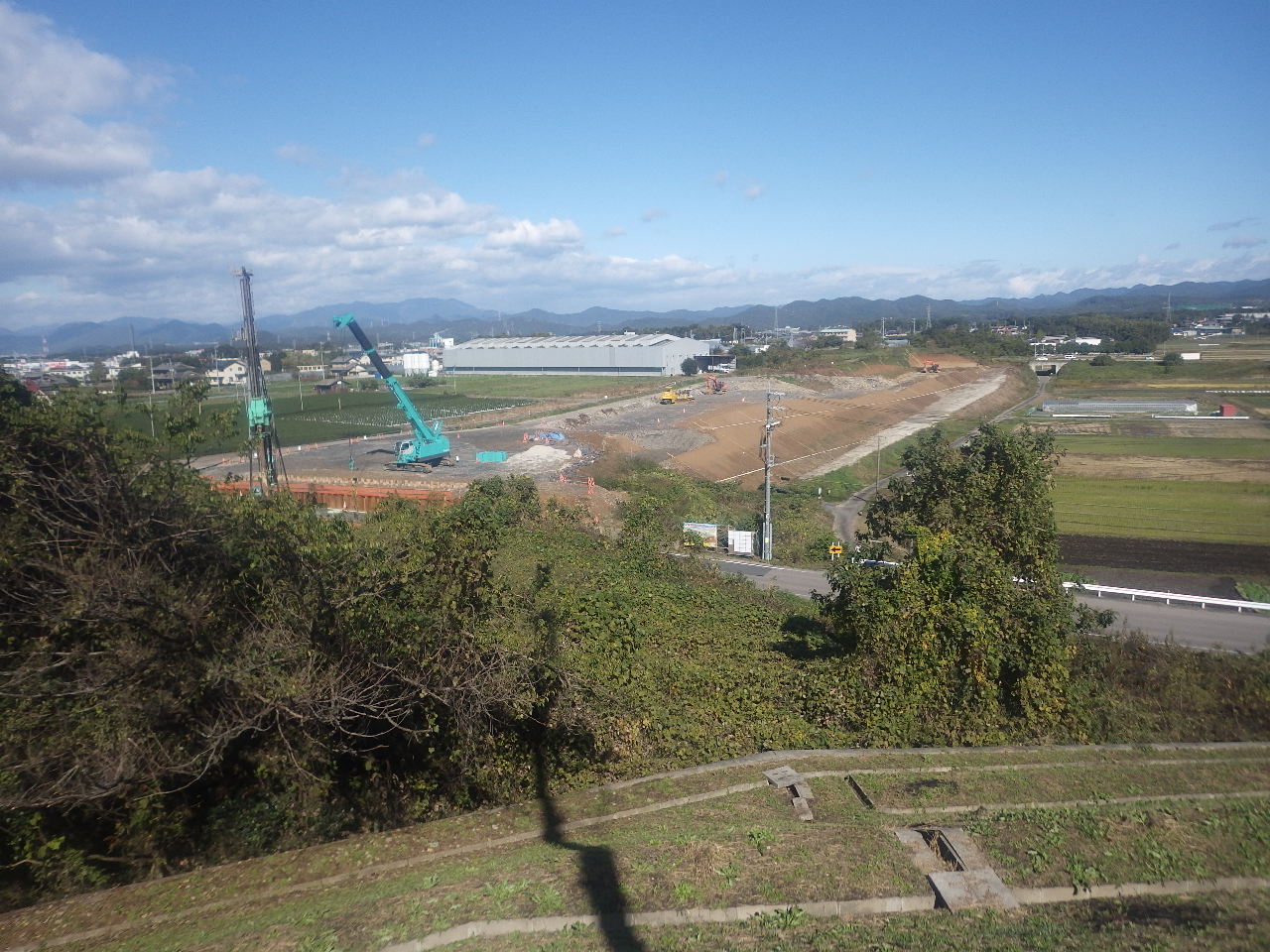

2015年10月

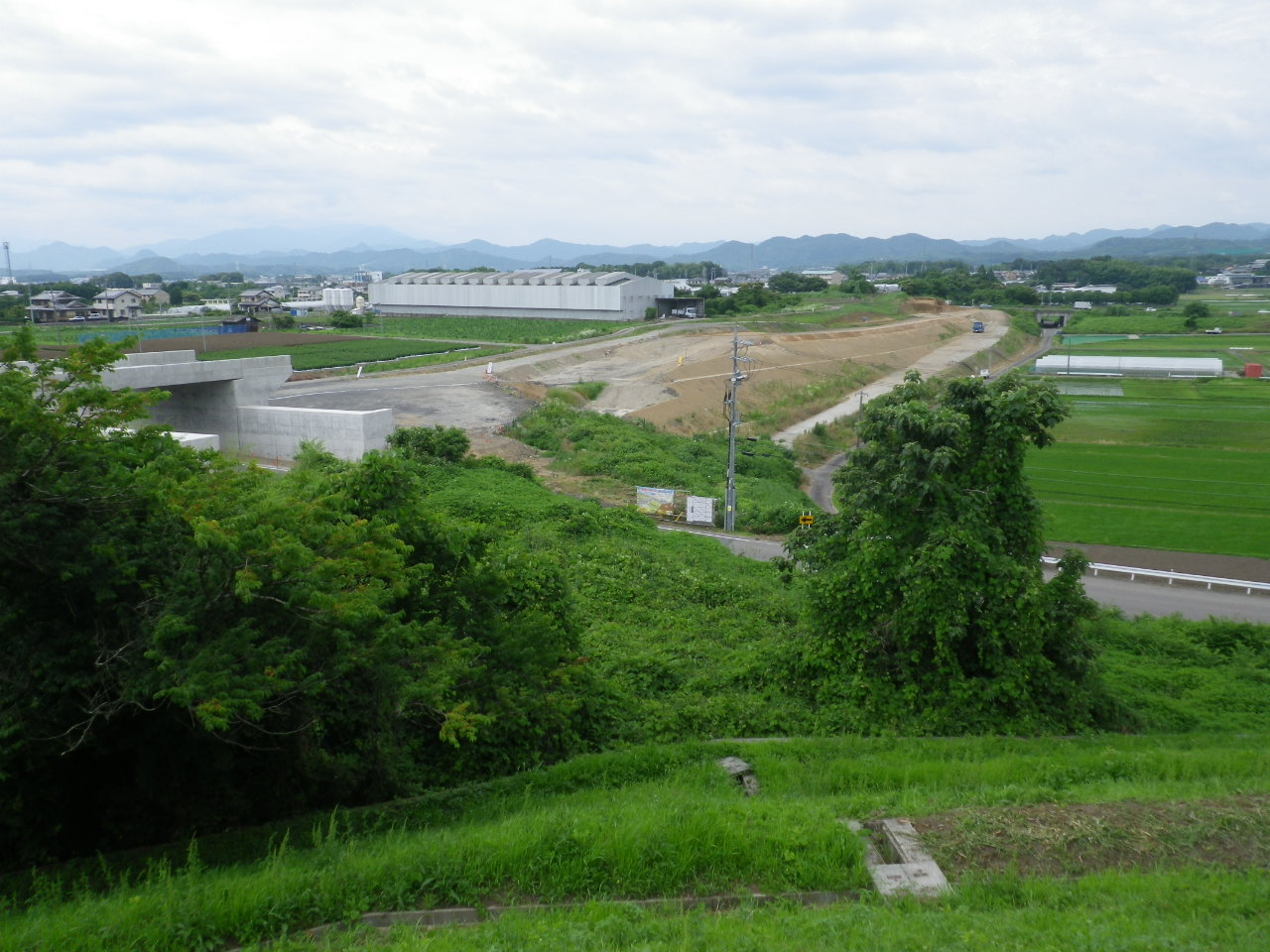

路床盛土を行っています。

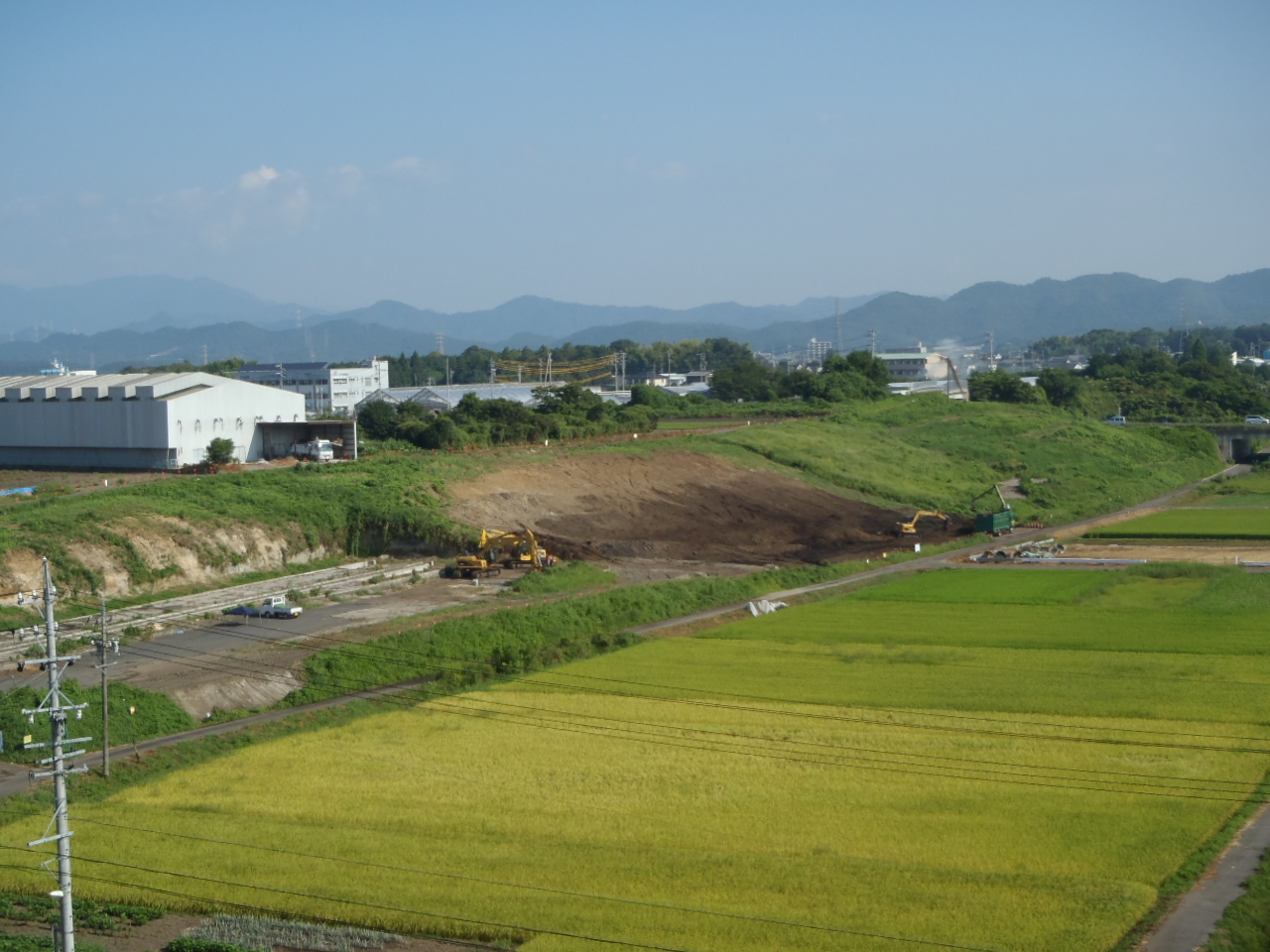

2015年08月
路体盛土を行っています。

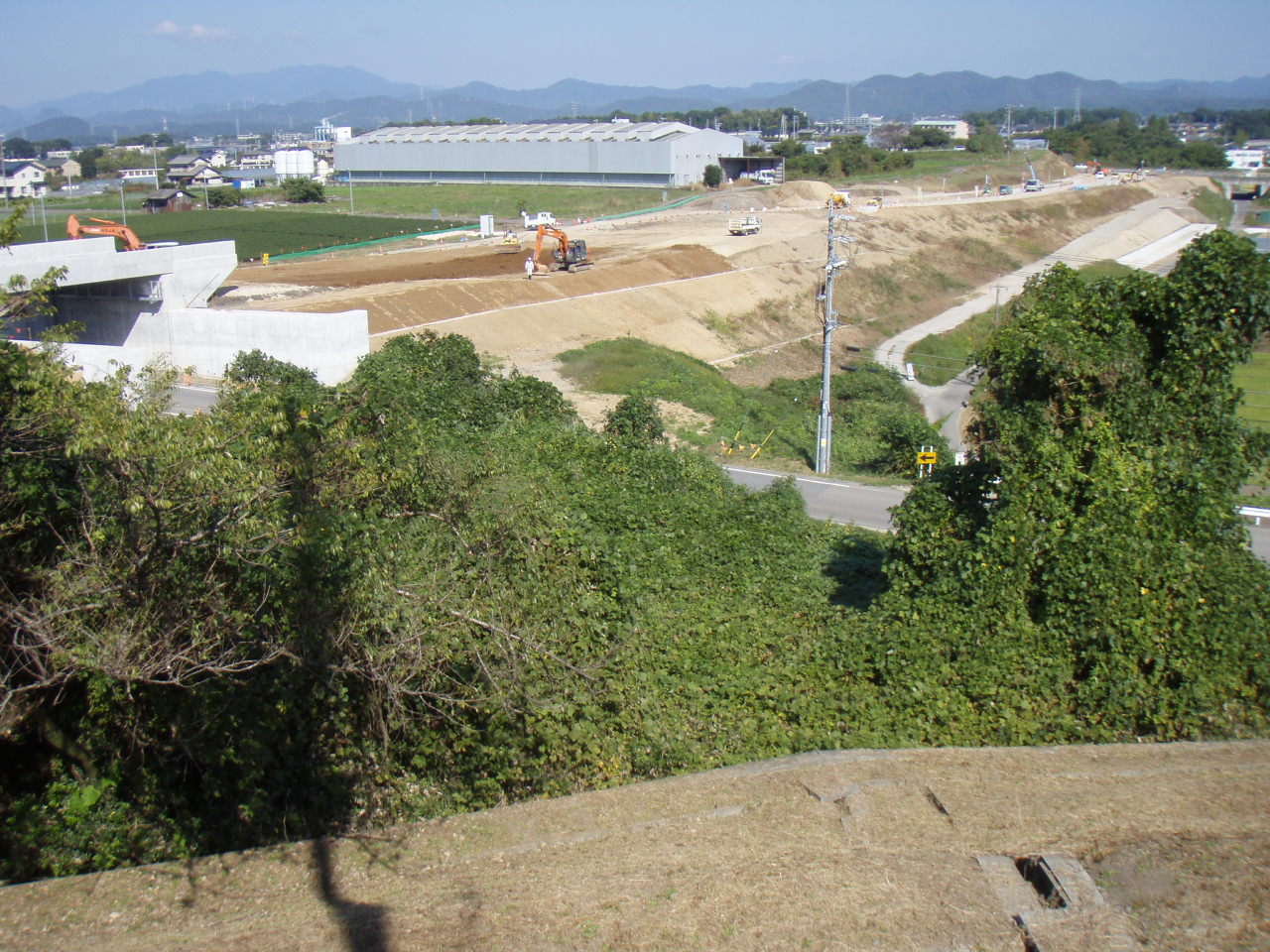

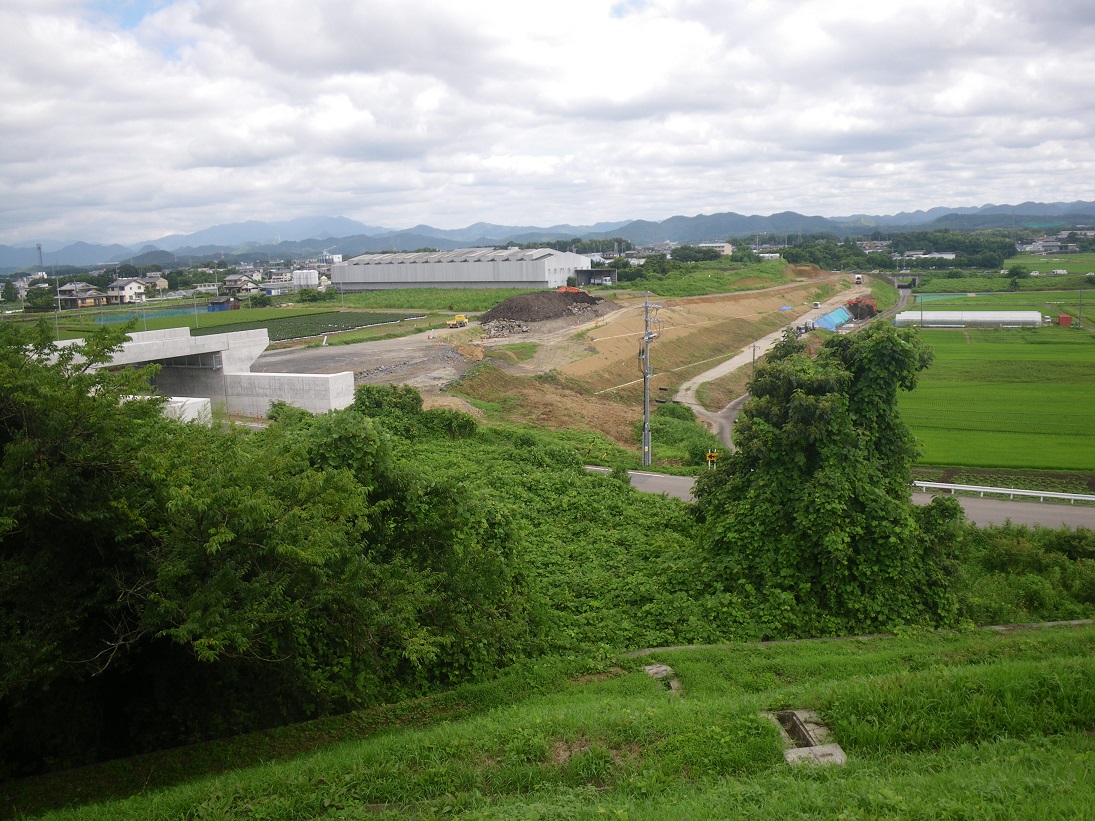

2015年07月
橋梁上部工の施工を行っています。
2015年06月
橋梁下部工の施工を行っています。
2015年05月
橋梁下部工の施工を行っています。
2015年04月

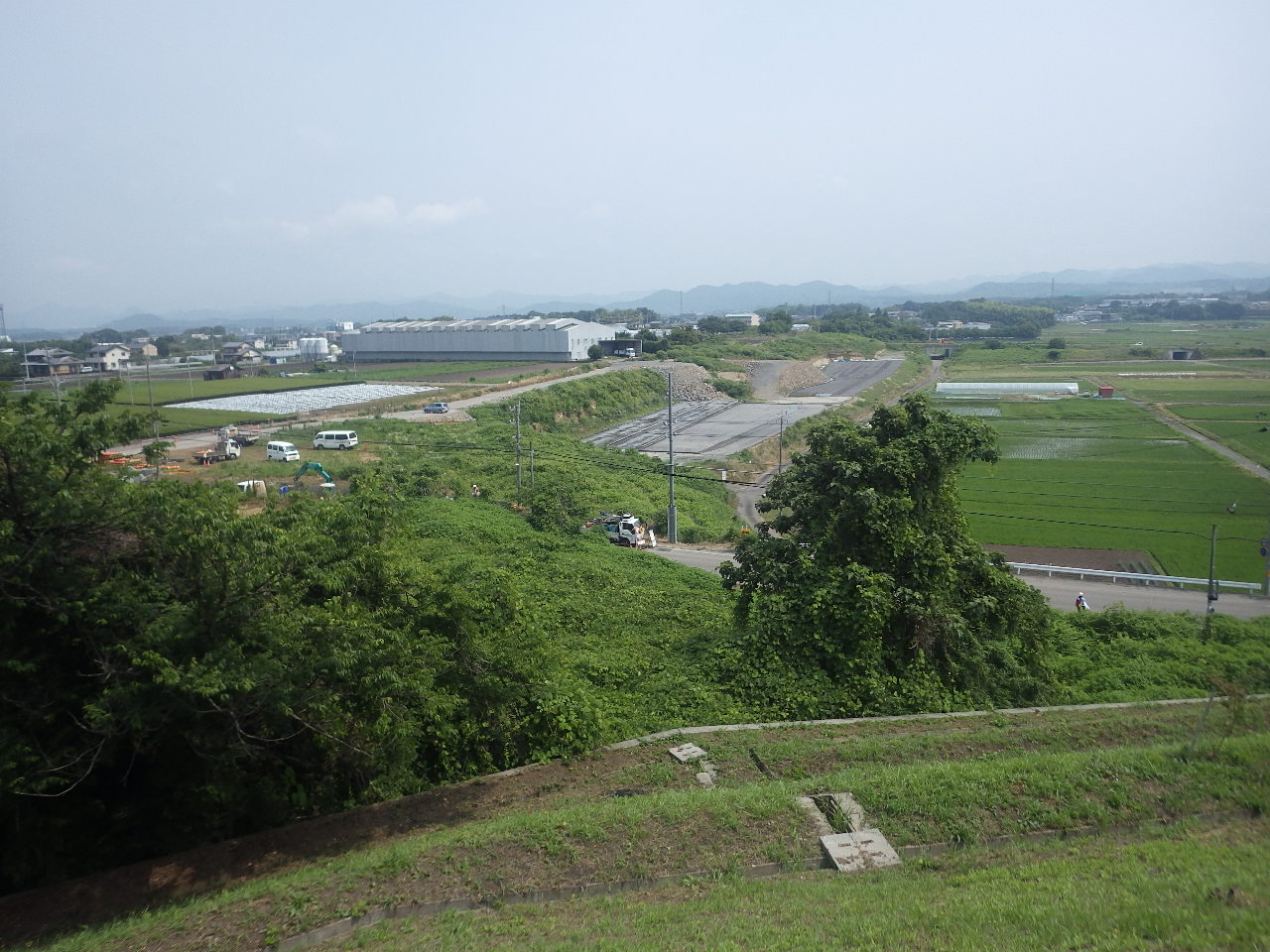

橋梁下部工の施工を行っています。
2015年03月
橋梁下部工の施工を行っています。

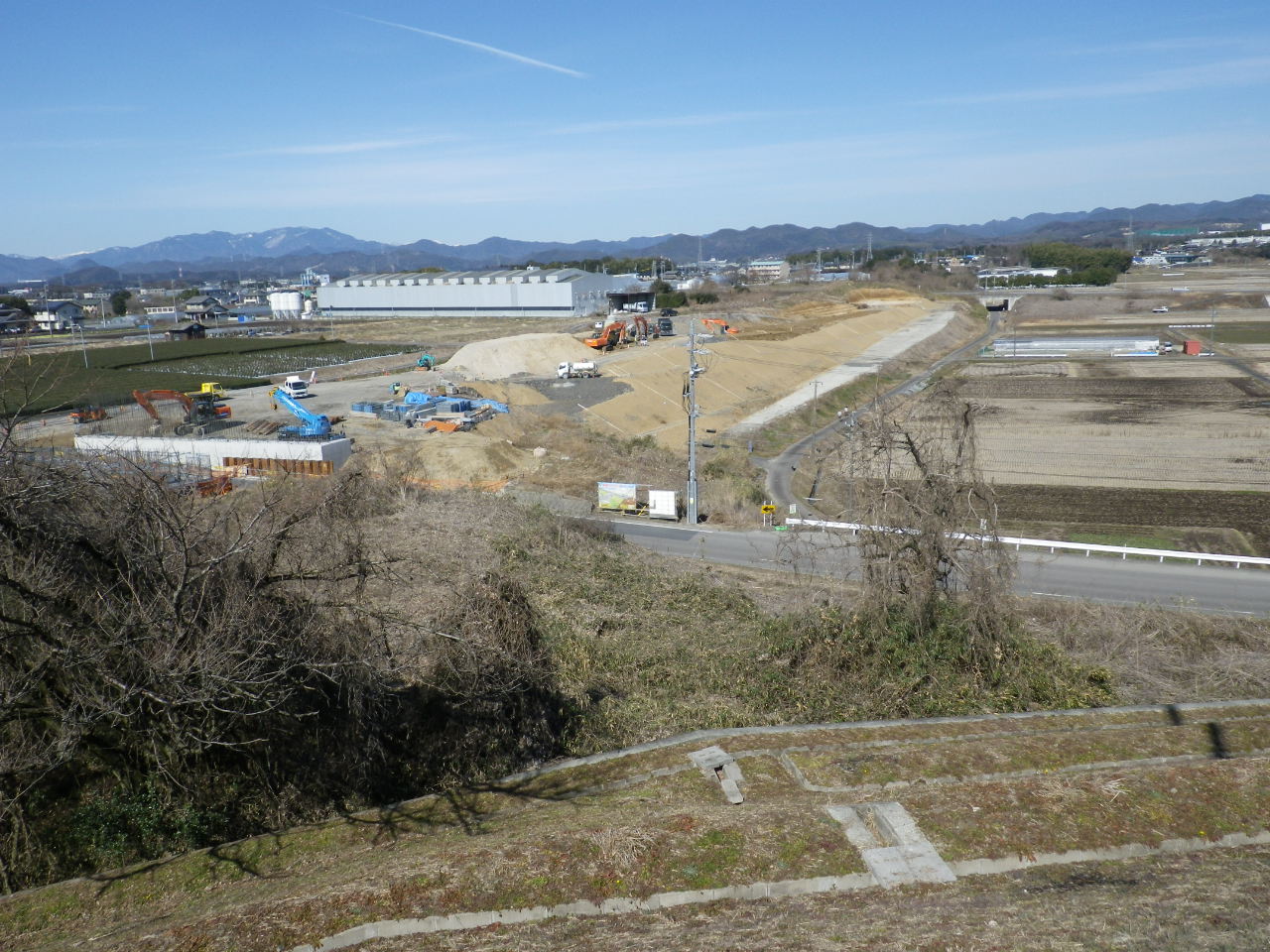

2015年02月
橋梁下部工の施工を行っています。

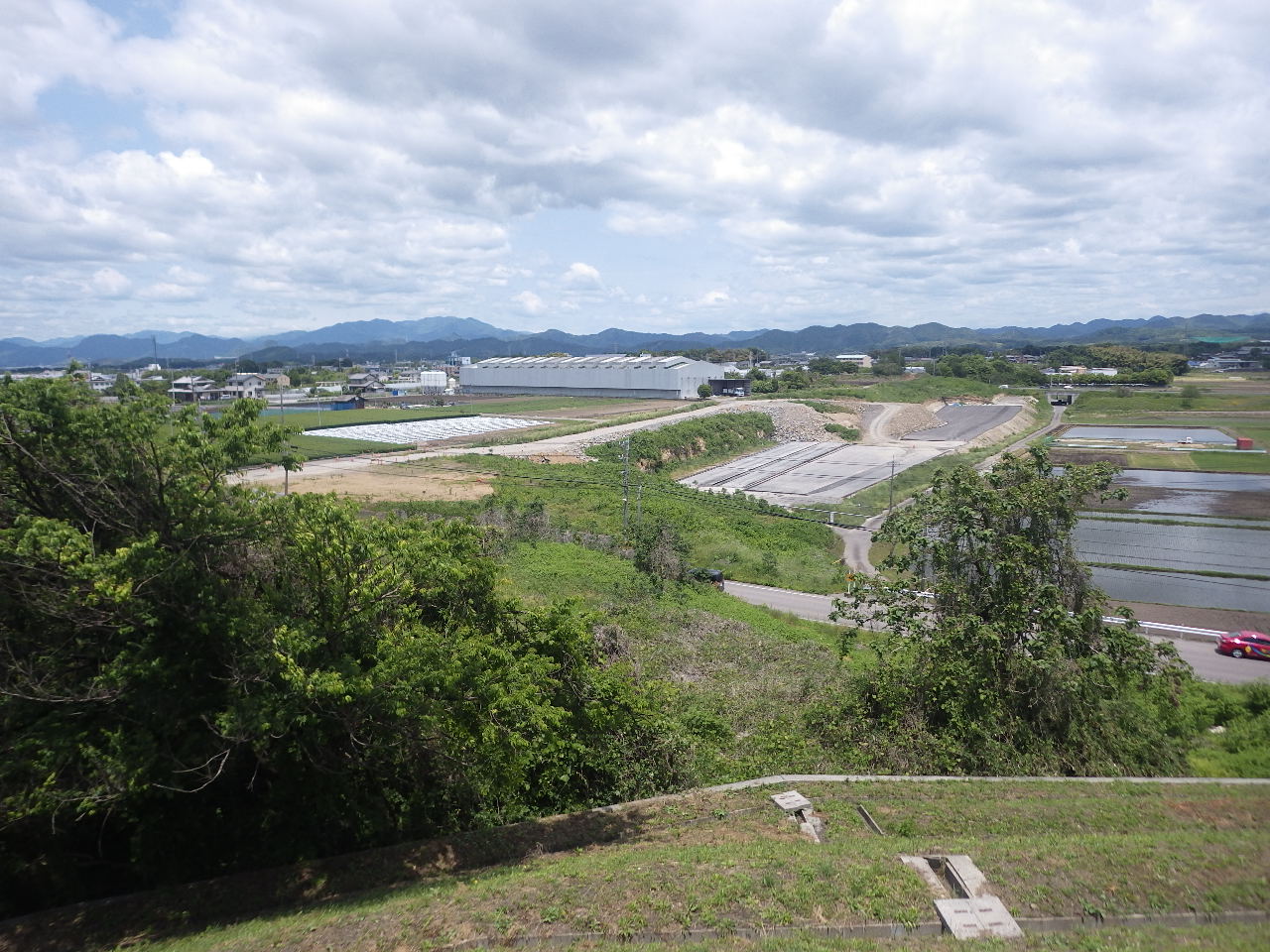

2015年01月
橋梁下部工の施工を行っています。
2014年12月
橋梁下部工の施工を行っています。

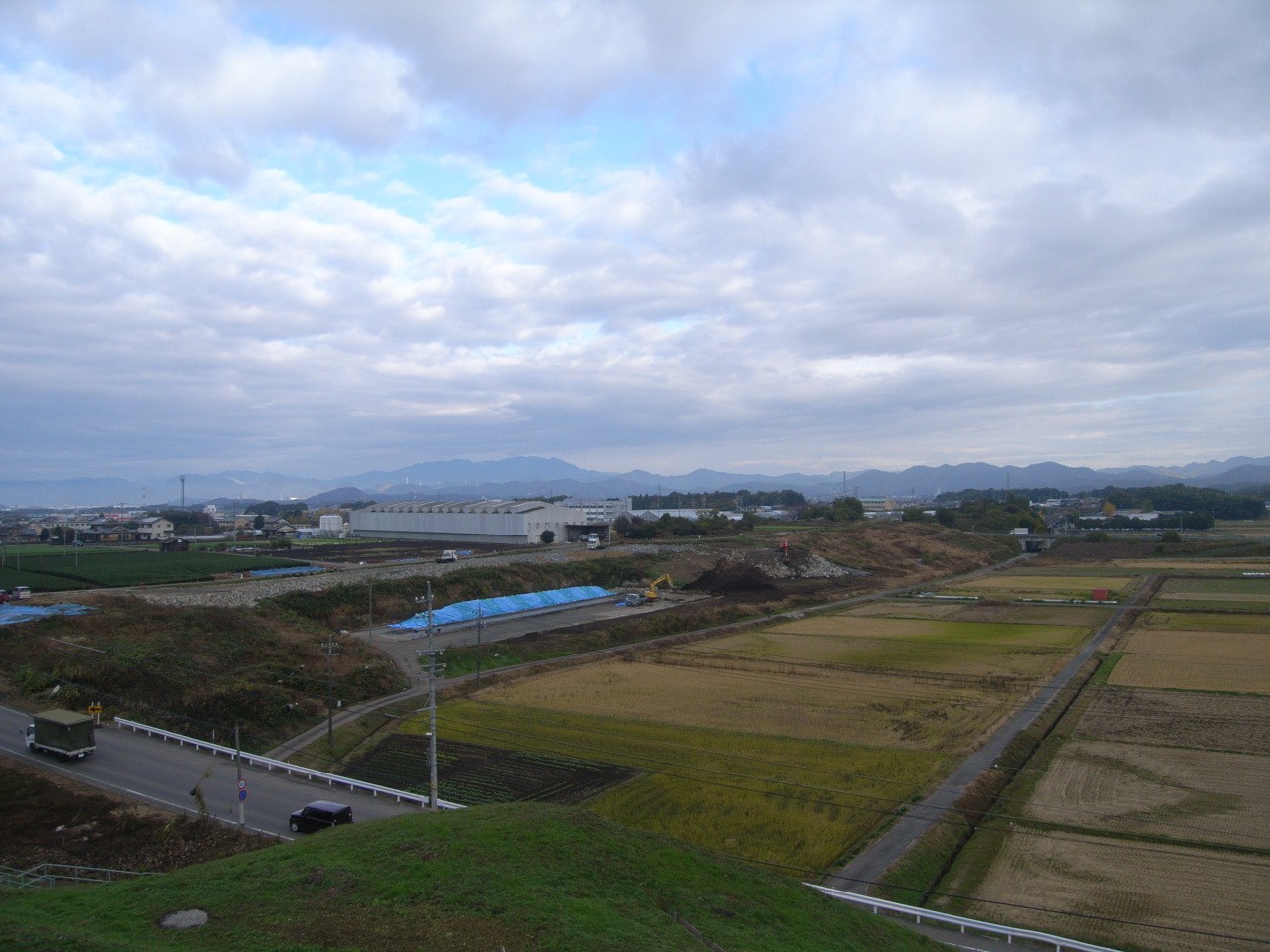

2014年11月
橋梁下部工を施工しています。
2014年10月

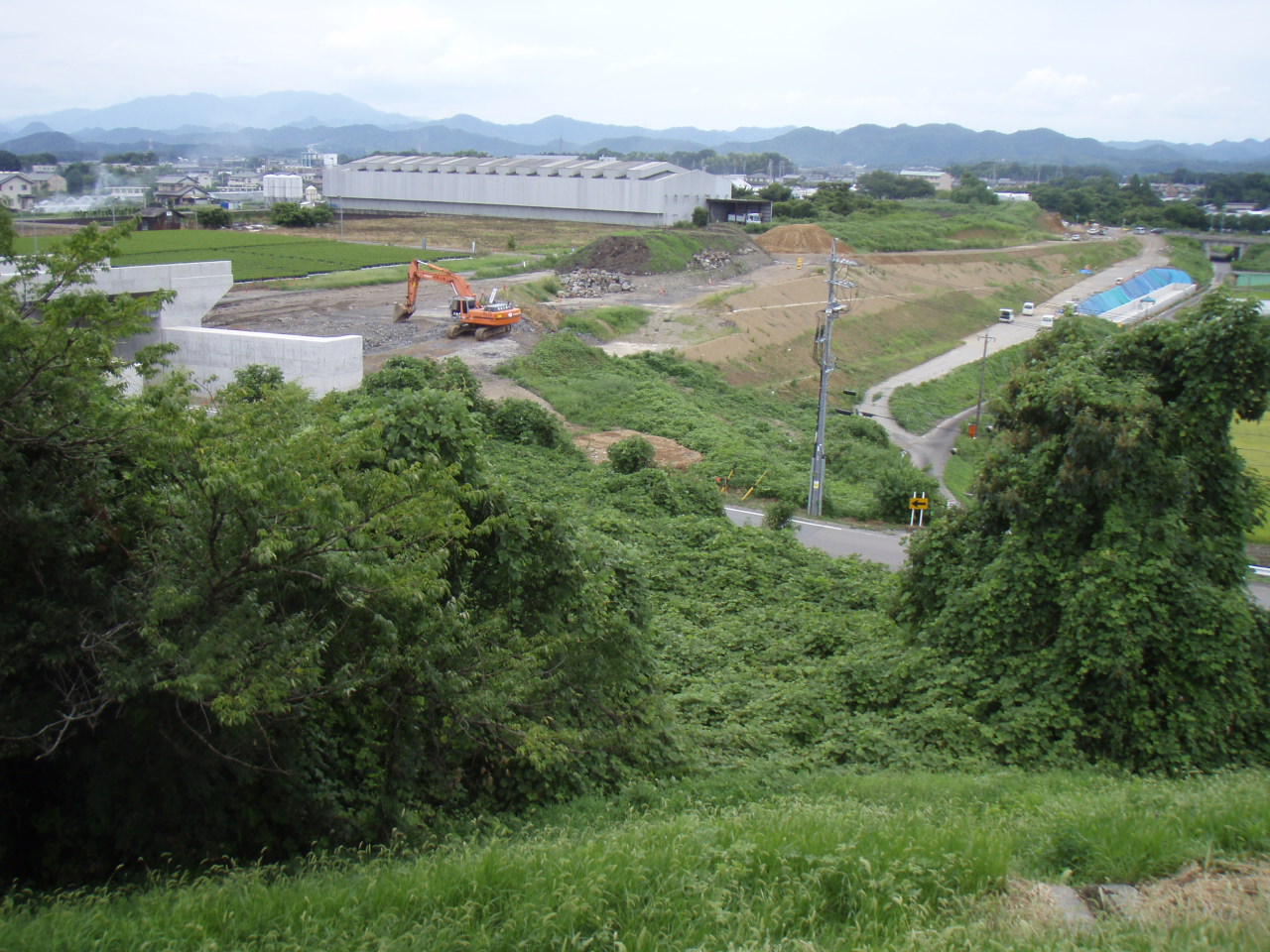

土留め矢板の施工を行っています。

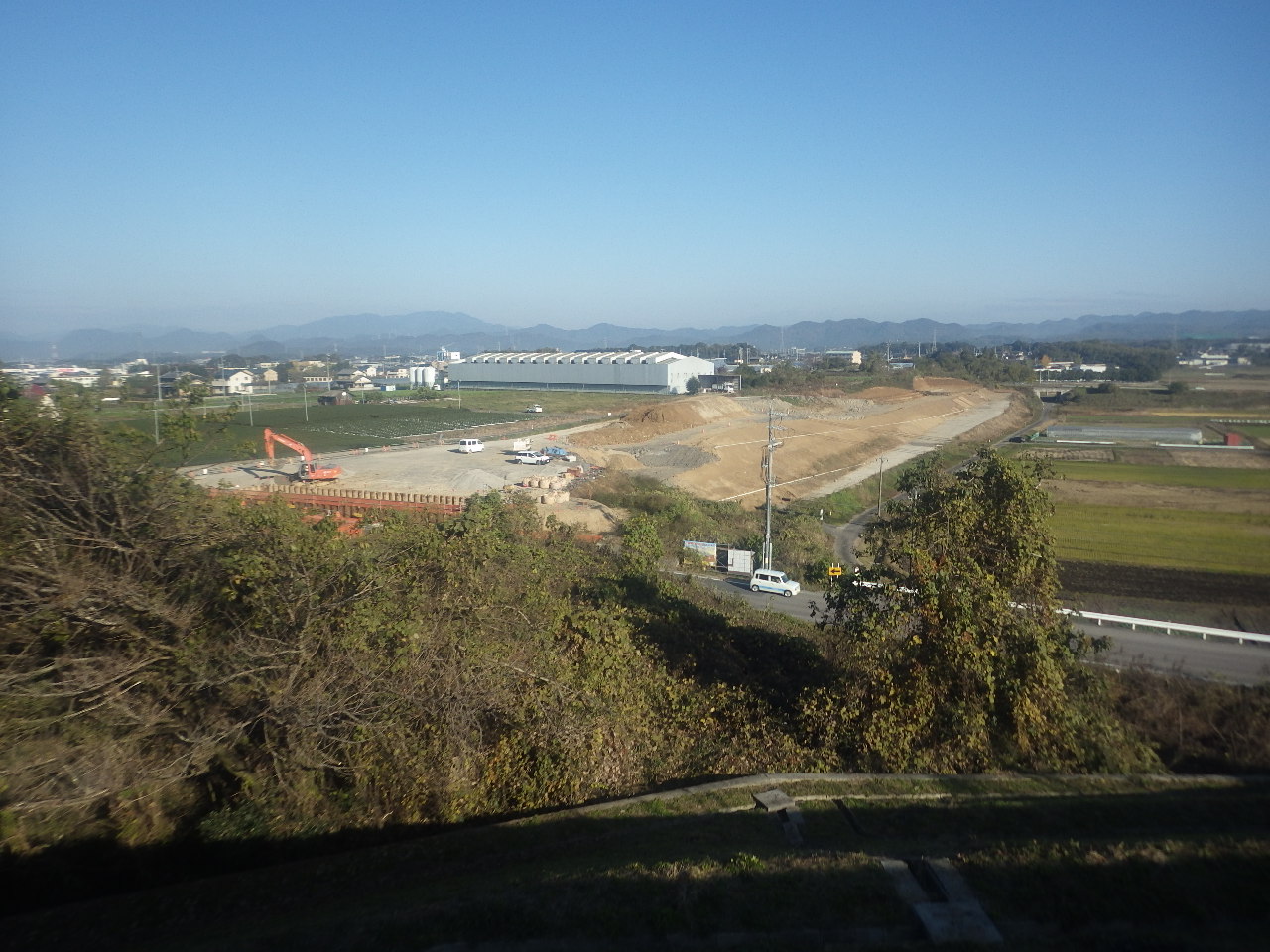

2014年09月
場所打ち杭の施工を行っています。
2014年08月
場所打ち杭の施工を行っています。

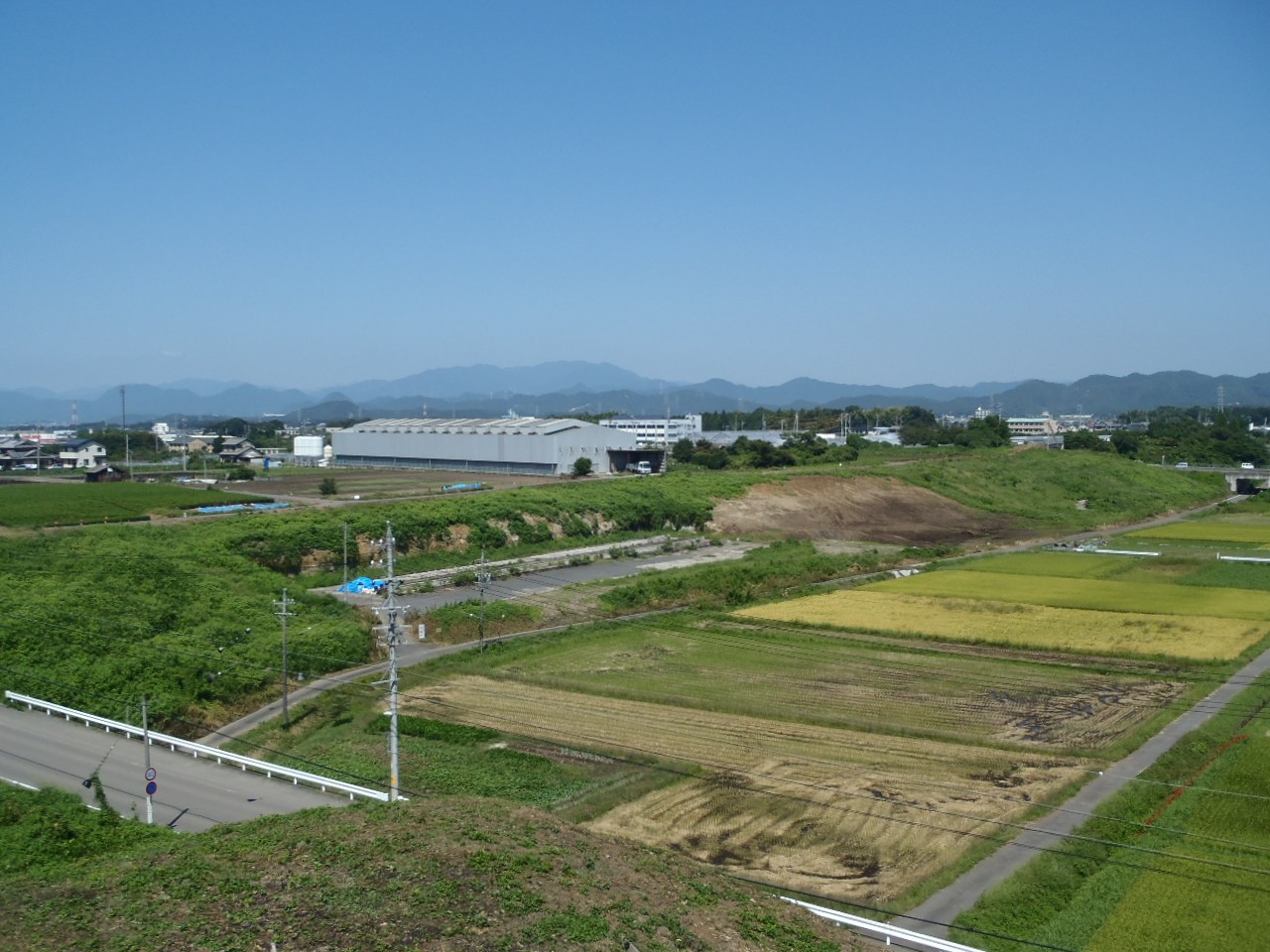

2014年07月

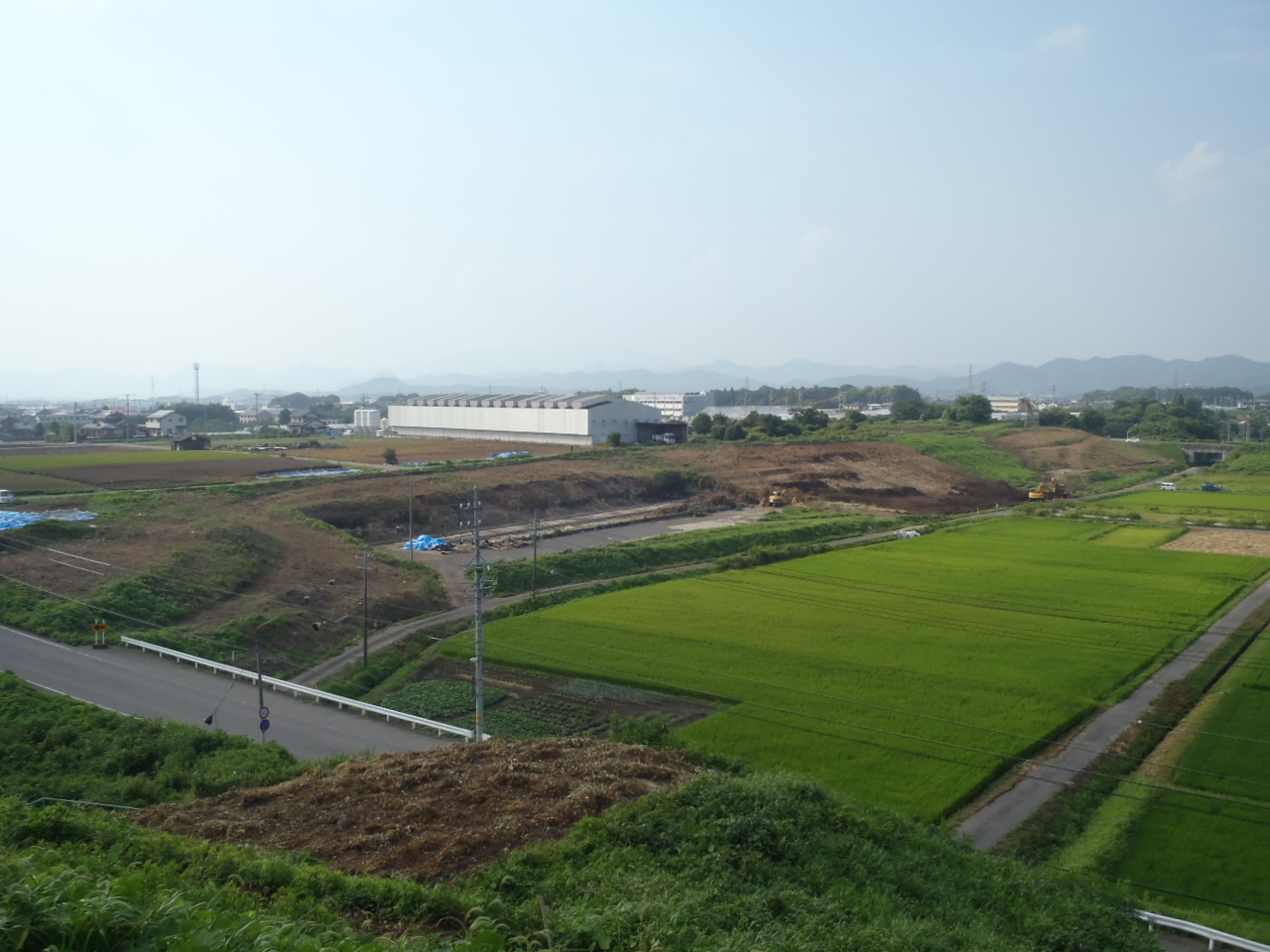

施工ヤードを整備中です。

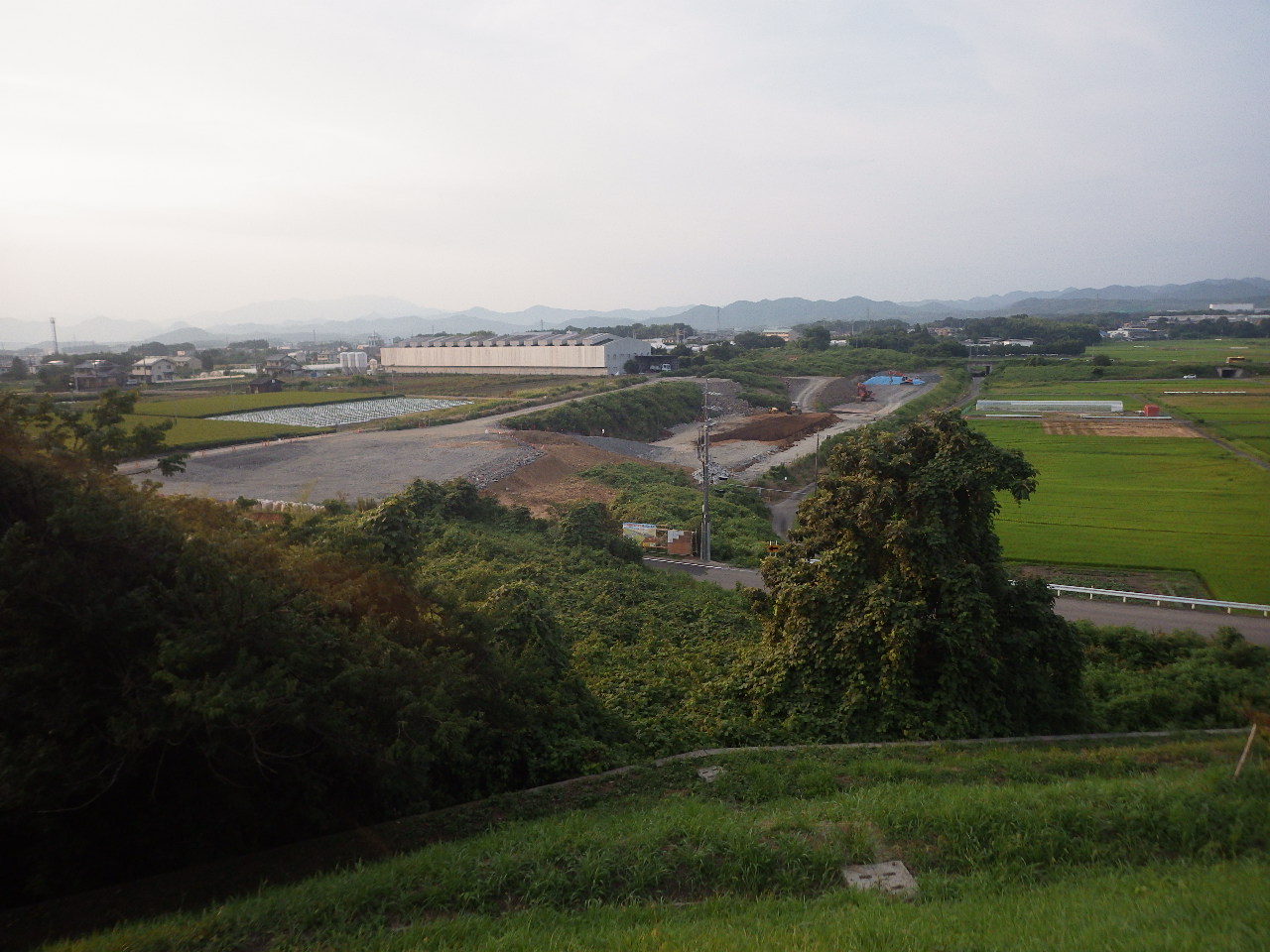

2014年06月
交差町道の占用物件の移設を行っています。

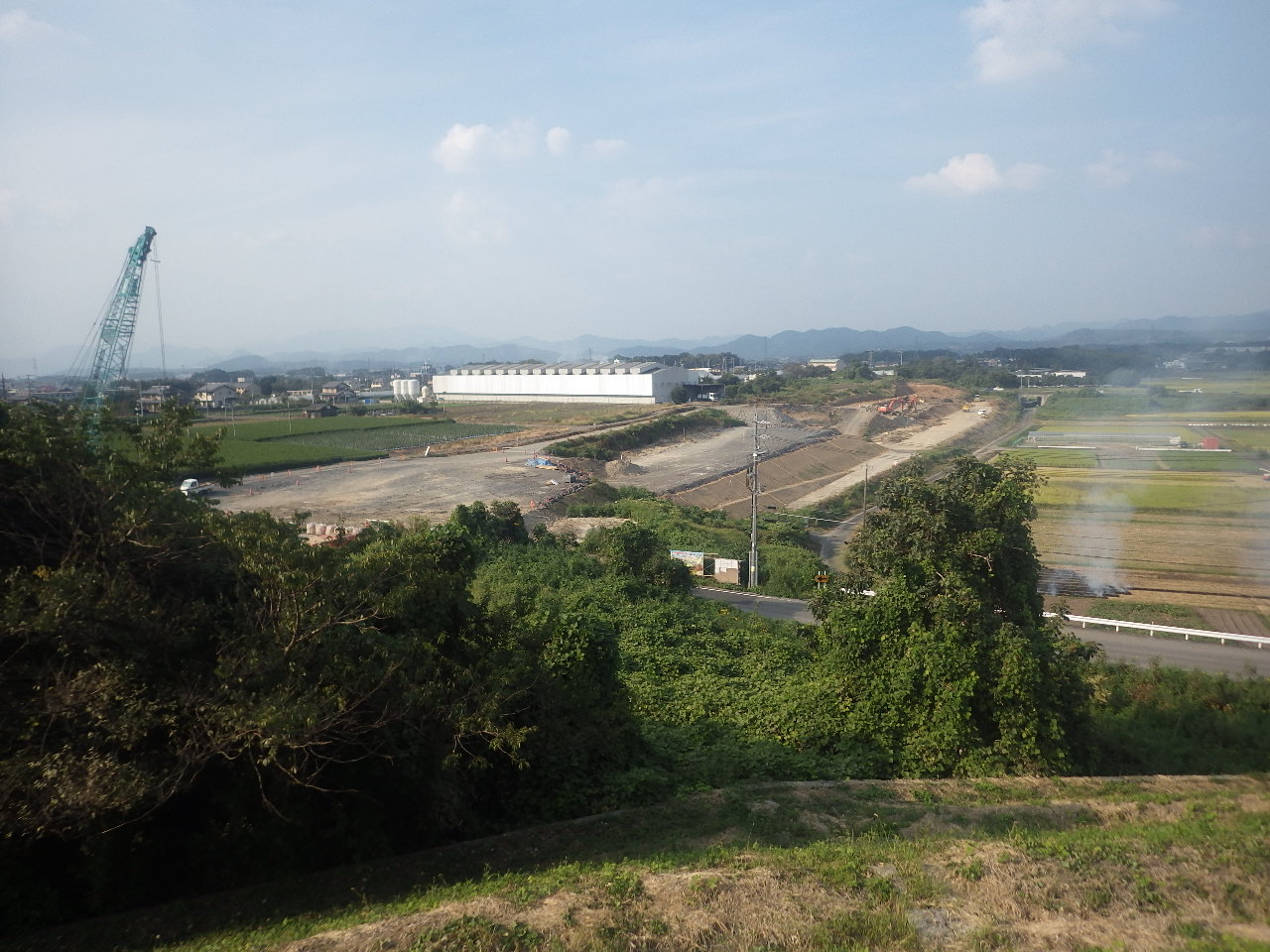

2014年05月
トンネル掘削土を仮置きしています。
2014年04月
トンネル掘削土を仮置きしています。

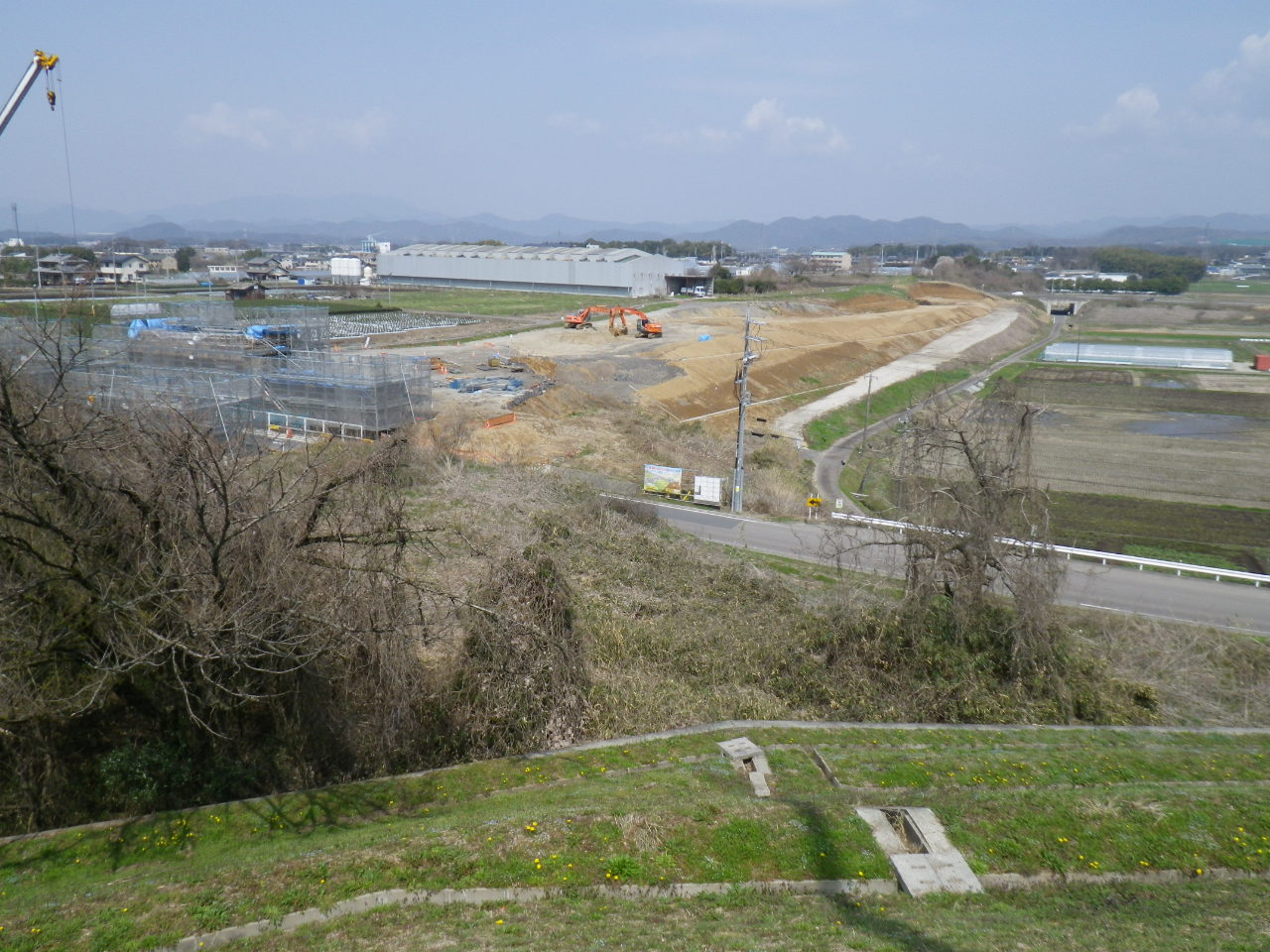

2014年03月
トンネル掘削土を仮置きしています。
2014年02月

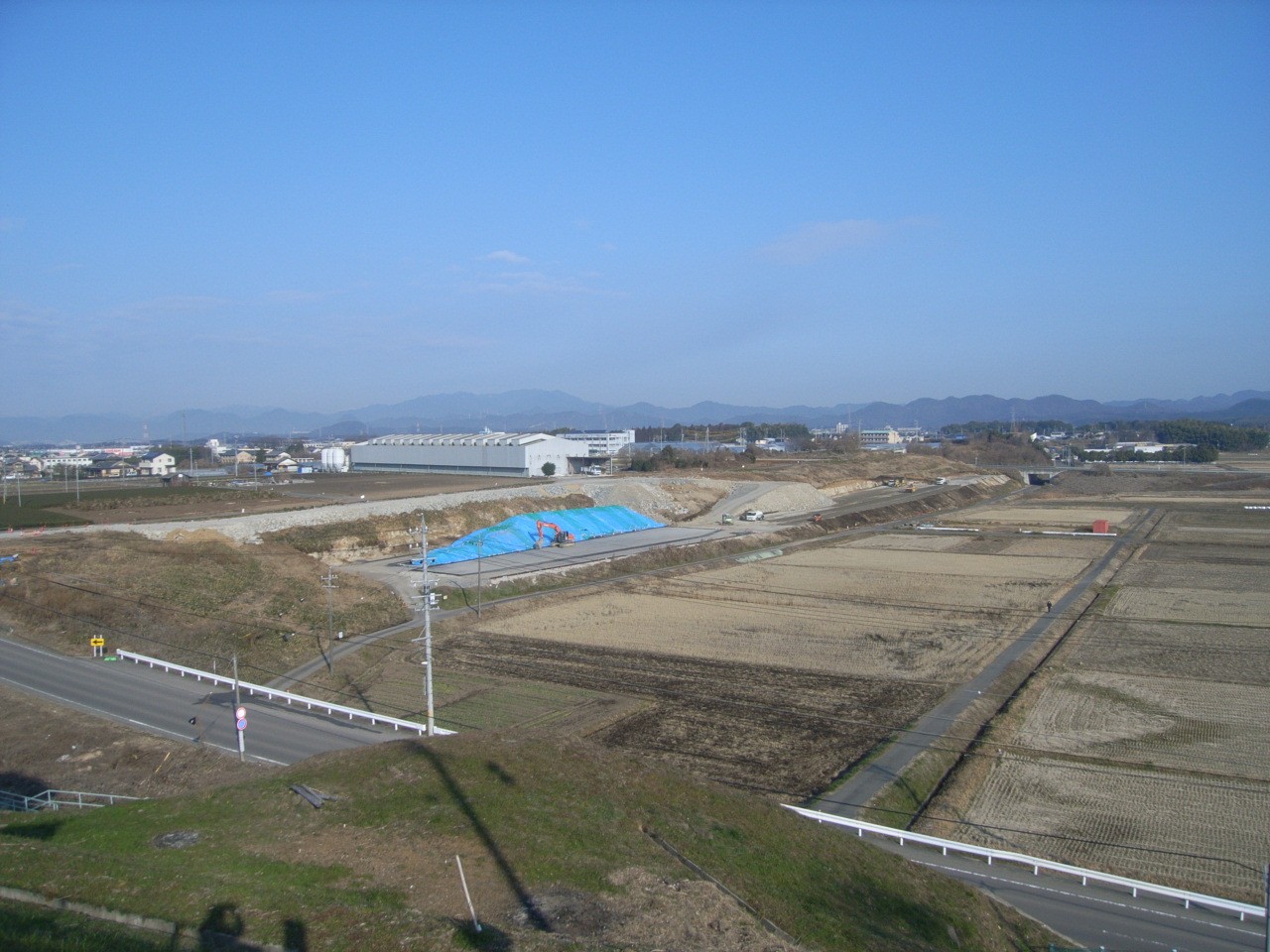

トンネル掘削土を仮置きしています。

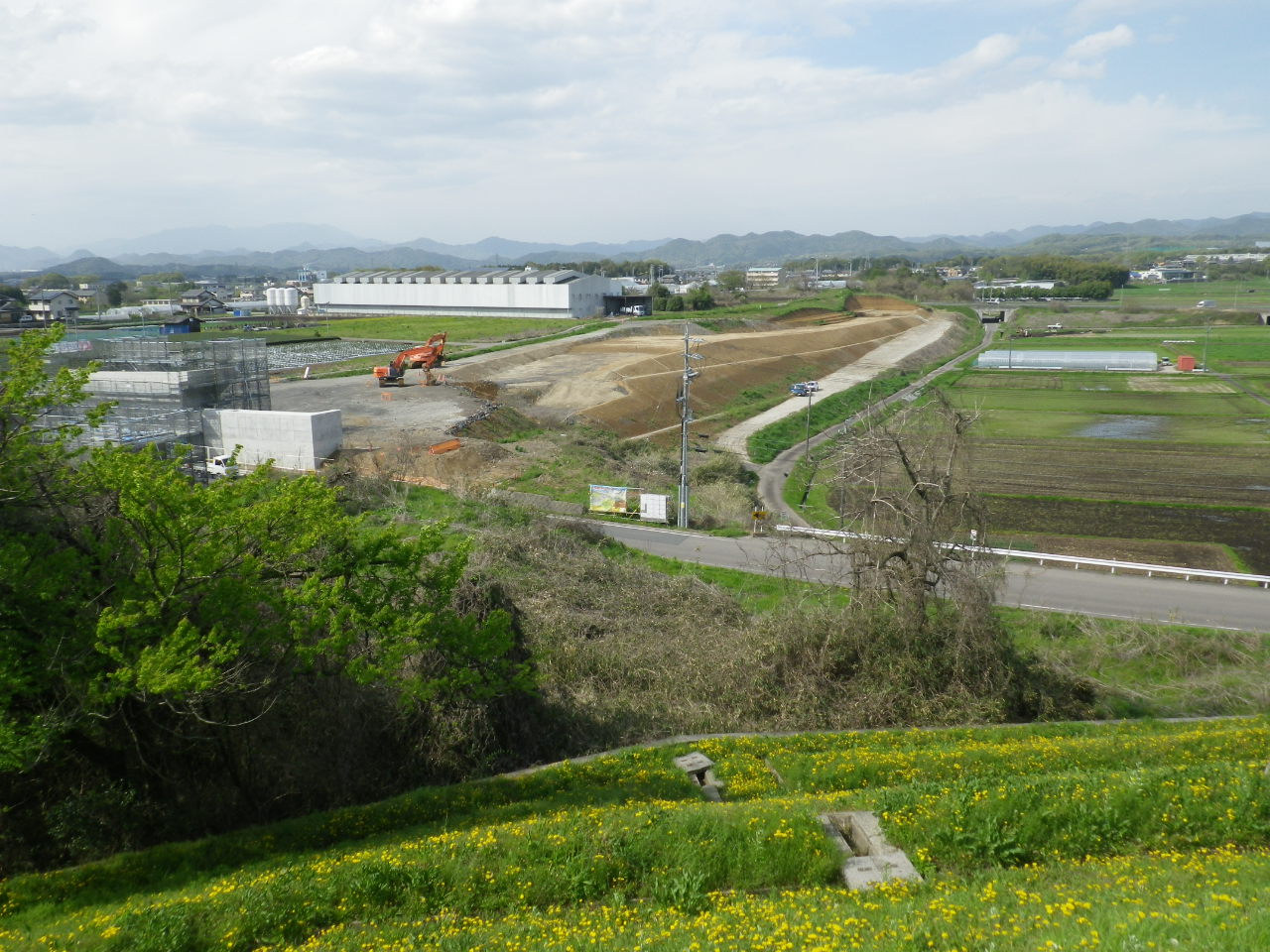

2014年01月
トンネル掘削土を仮置きしています。
2013年12月

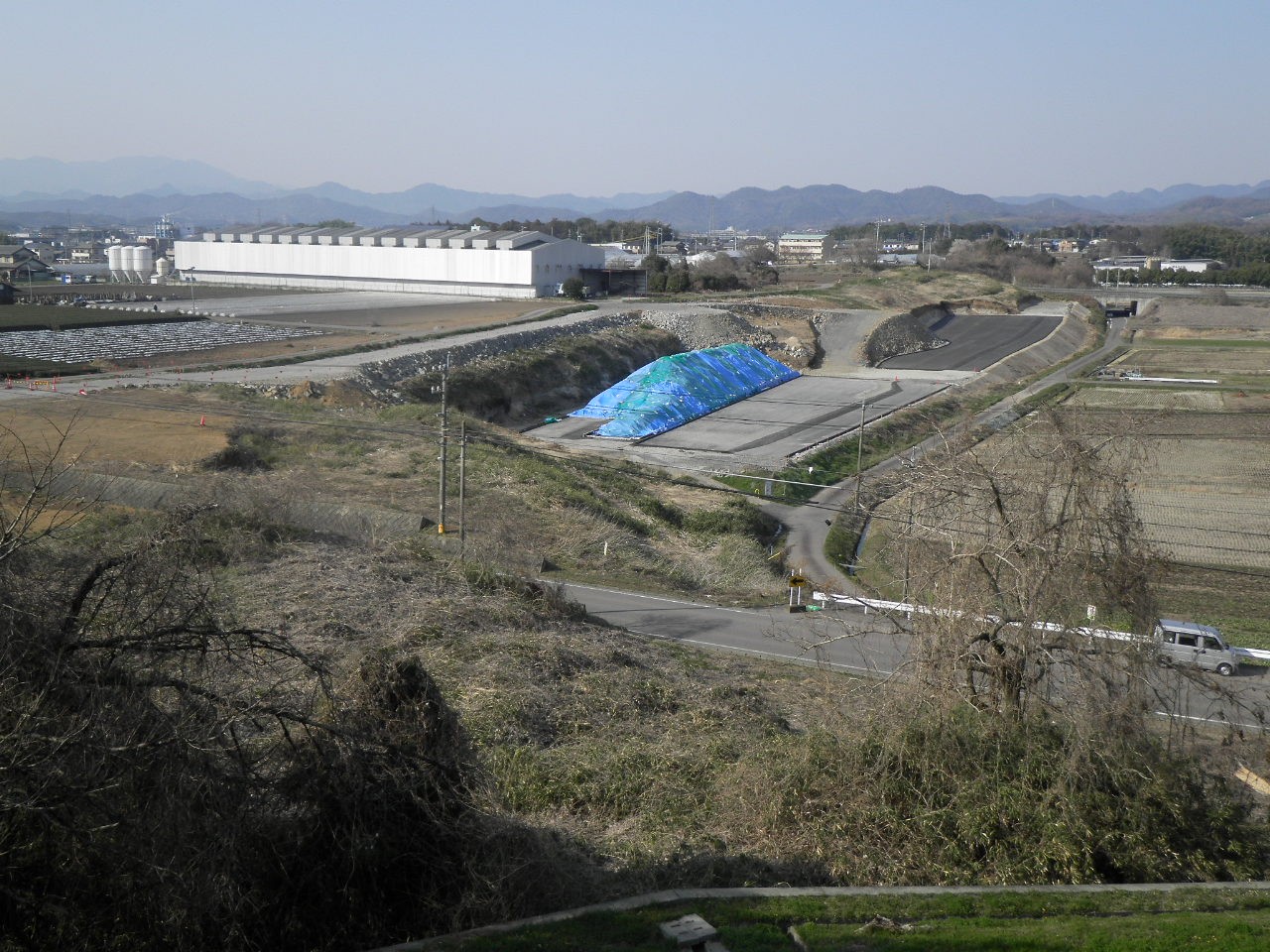

トンネル掘削土を仮置きしています。
2013年11月
2013年10月
2013年 9月
2013年 8月

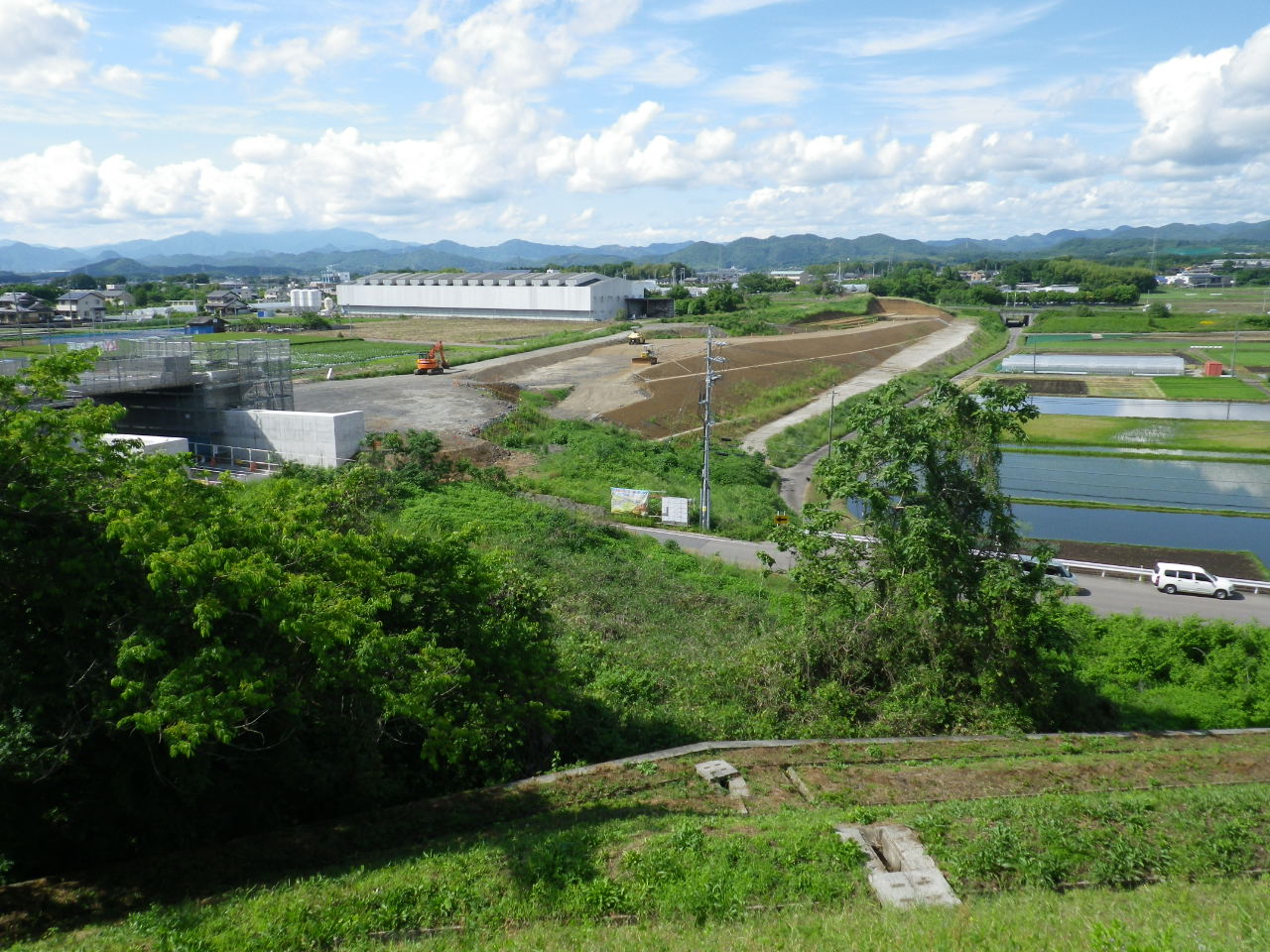

2013年 7月

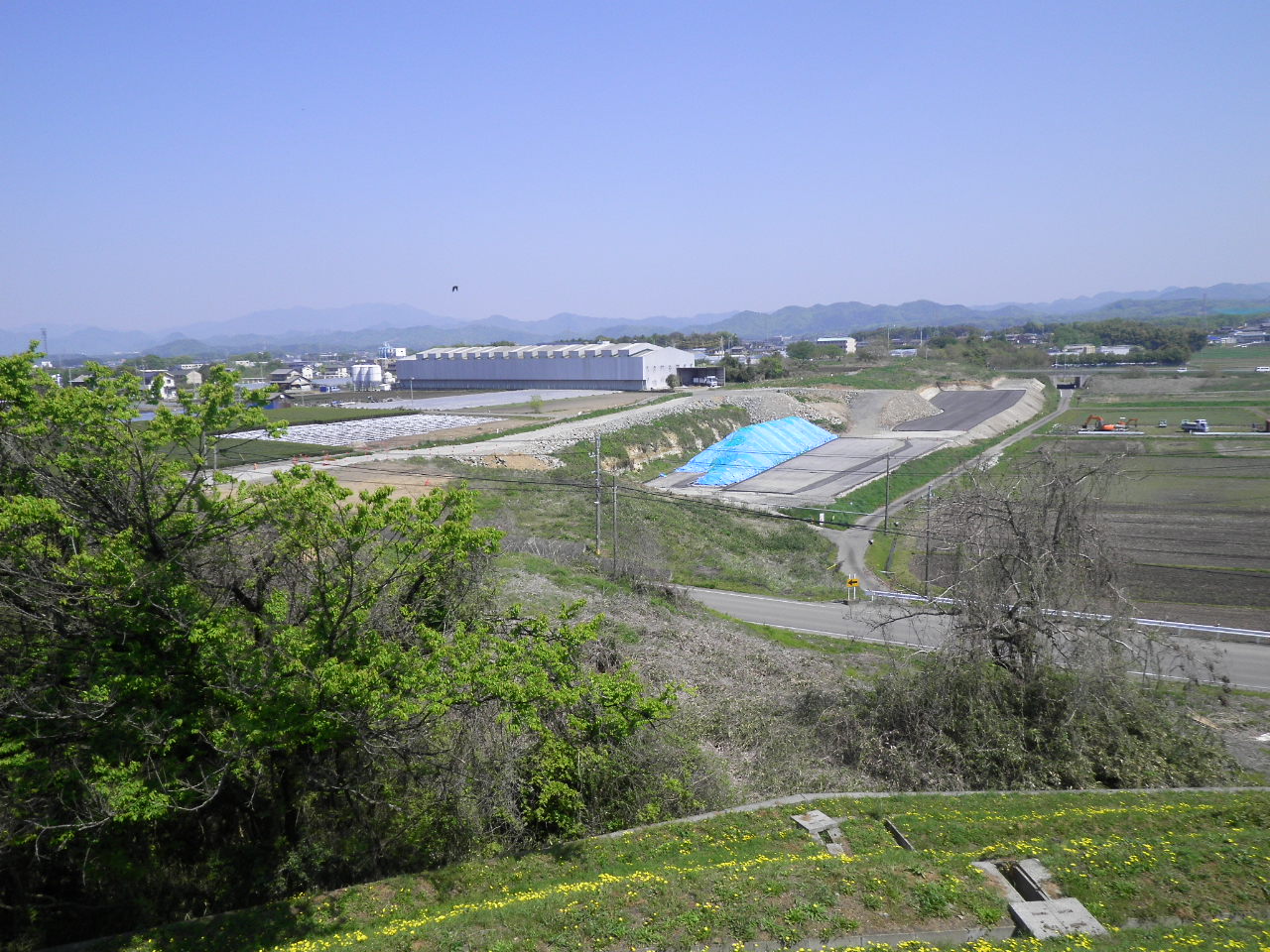

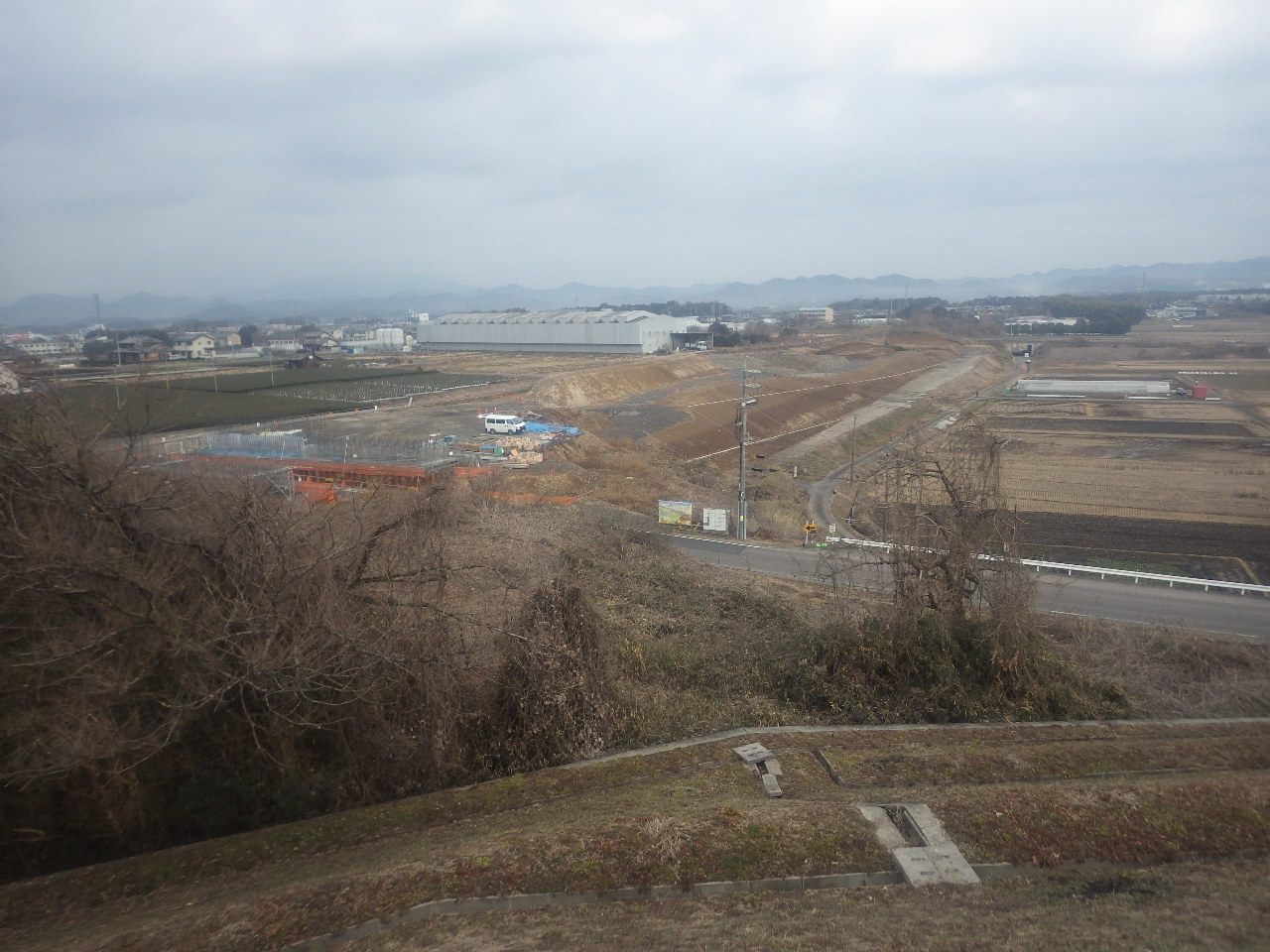

伐採作業終了。

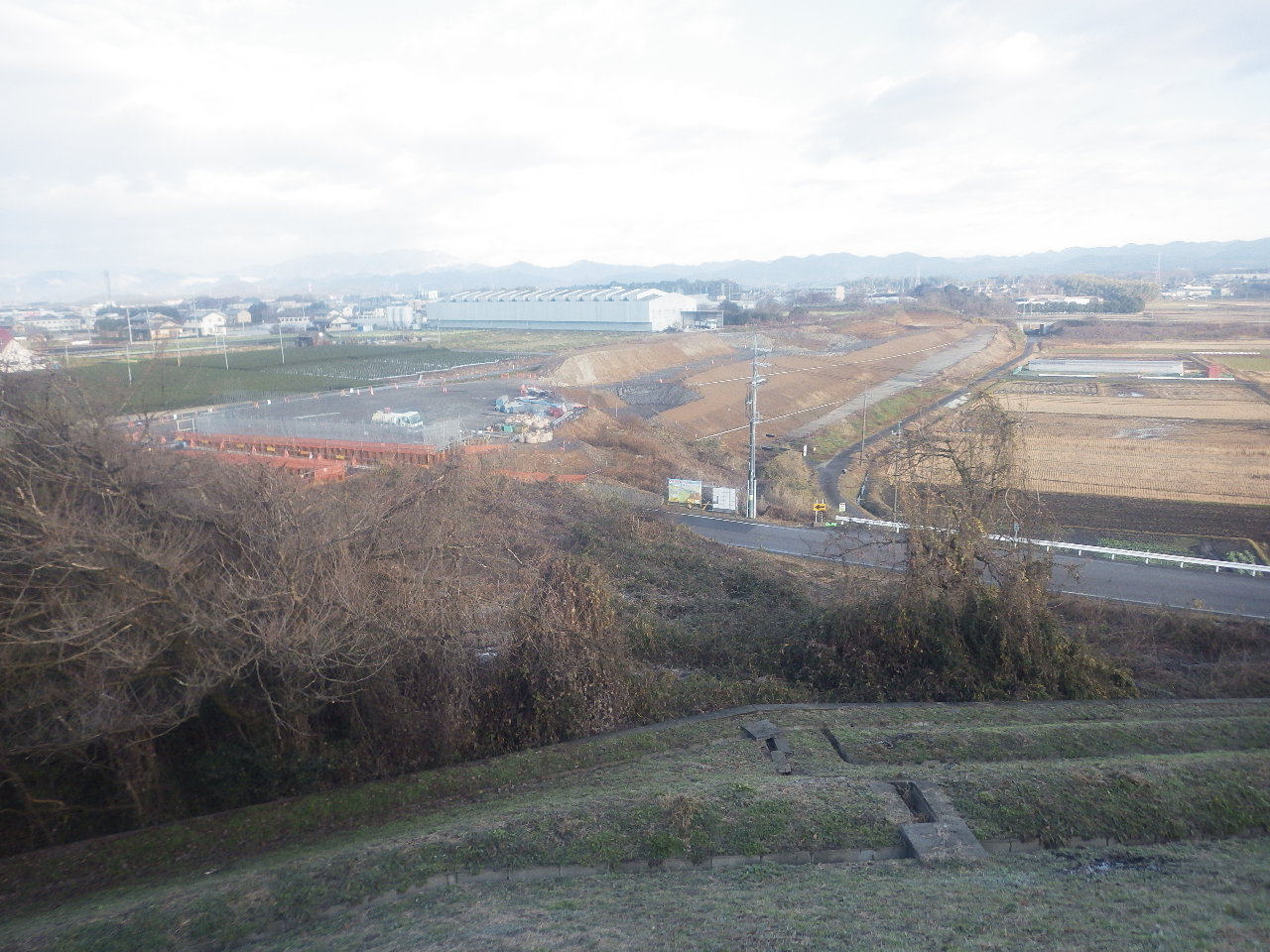

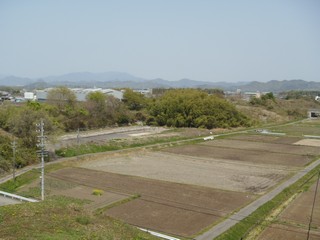

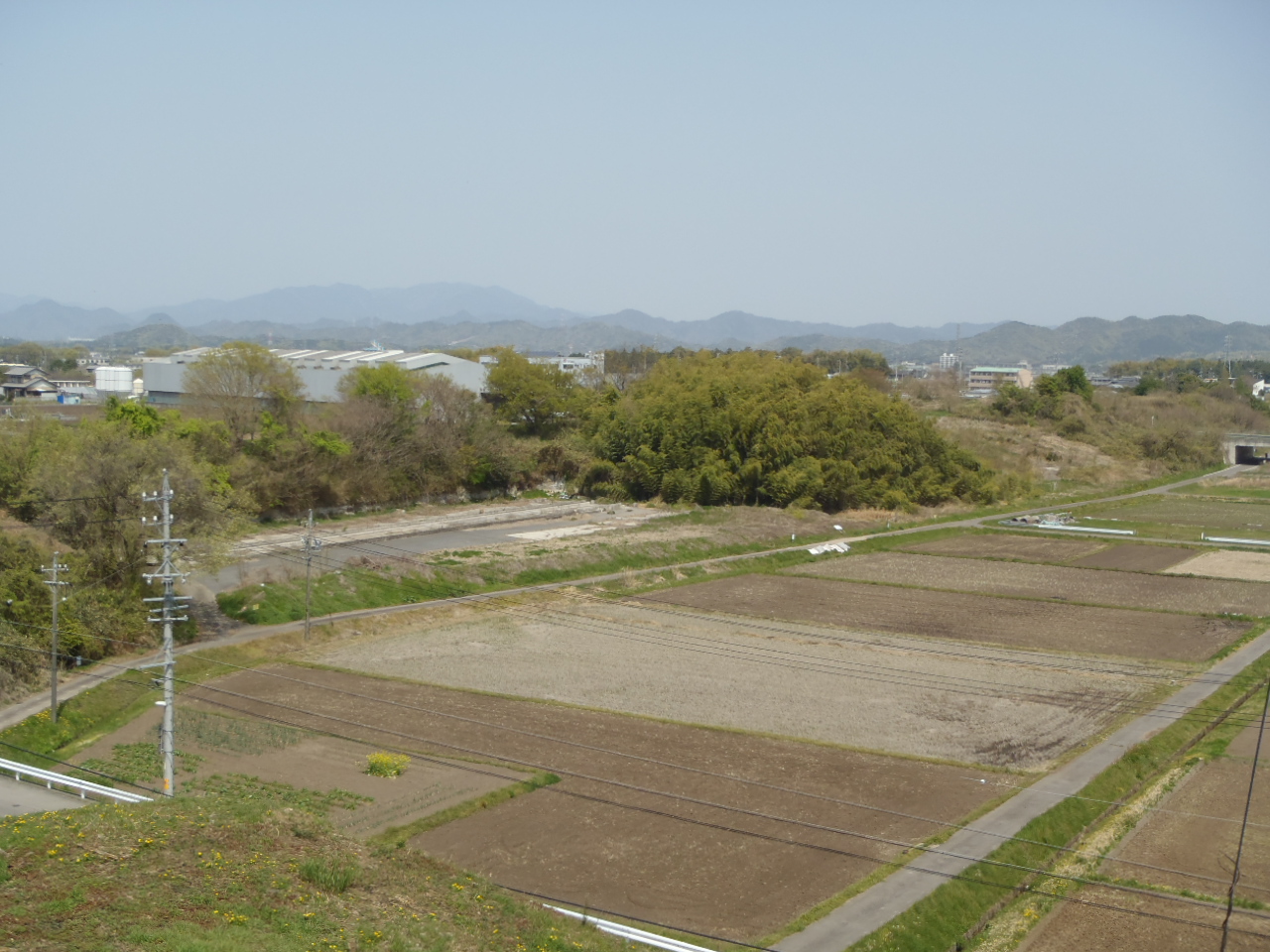

着工前 (2013年 4月)
