国道1・23号 無電柱化事業
トピックス

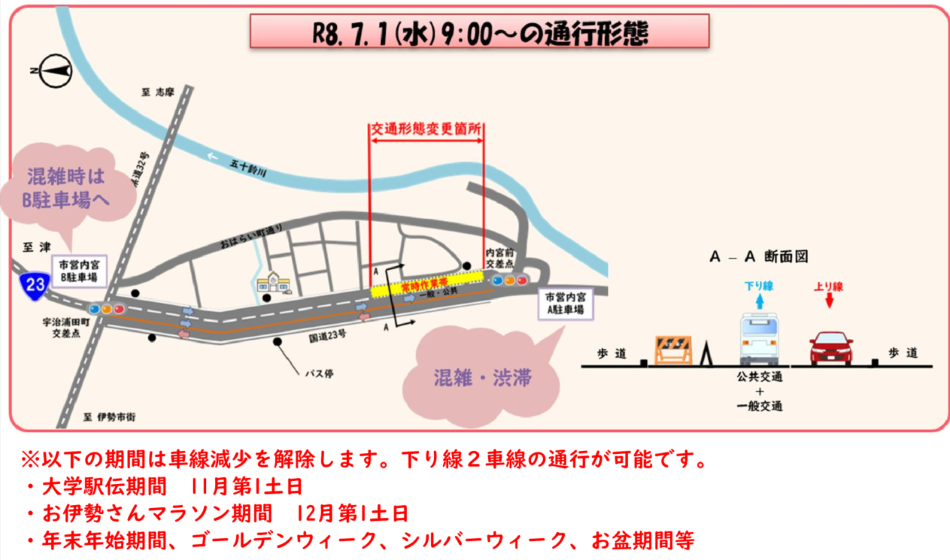

★★国道23号内宮付近 工事規制について★★
国道23号 伊勢南電線共同溝は、宇治浦田町交差点から内宮前交差点間の延長700m区間について、伊勢神宮の式年遷宮までに無電柱化を目指しています。
工事のため下り線(内宮方面)において、車線が2車線から1車線に減少します。
ご迷惑をおかけしますが、ご理解ご協力をお願いします。
無電柱化

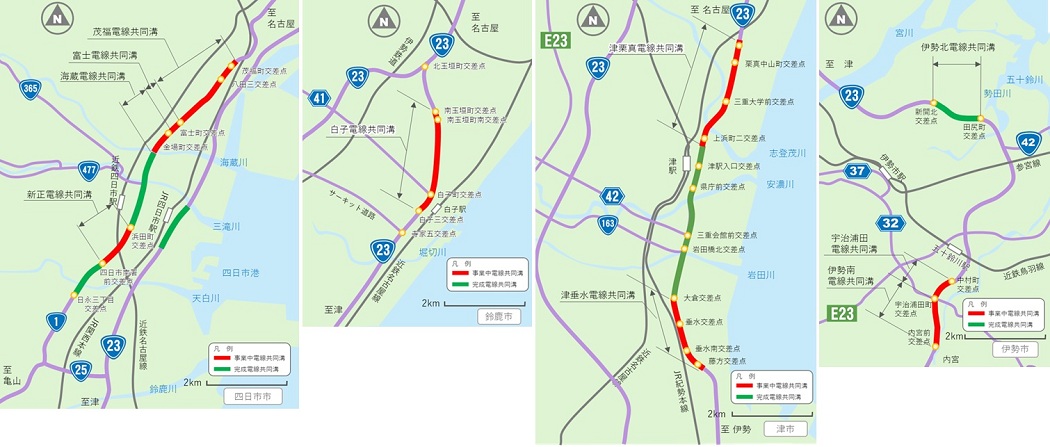

事業区間
工事情報

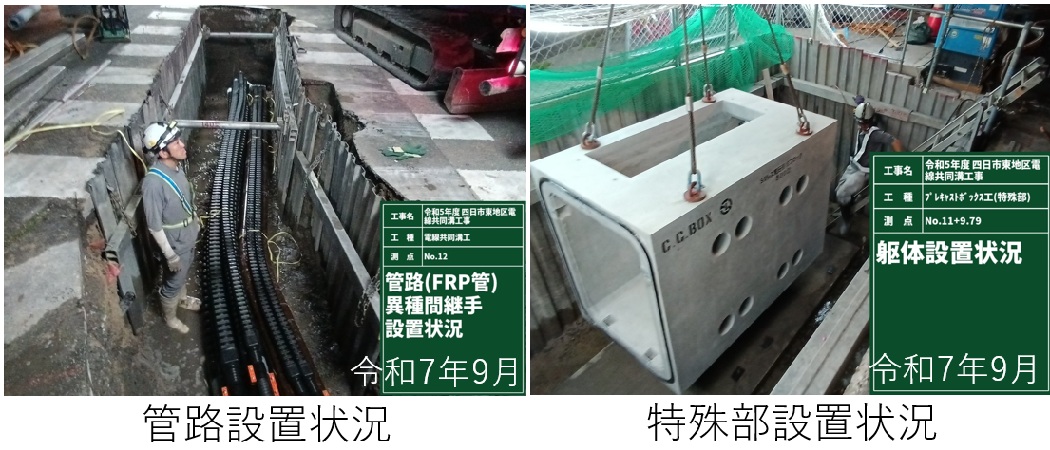

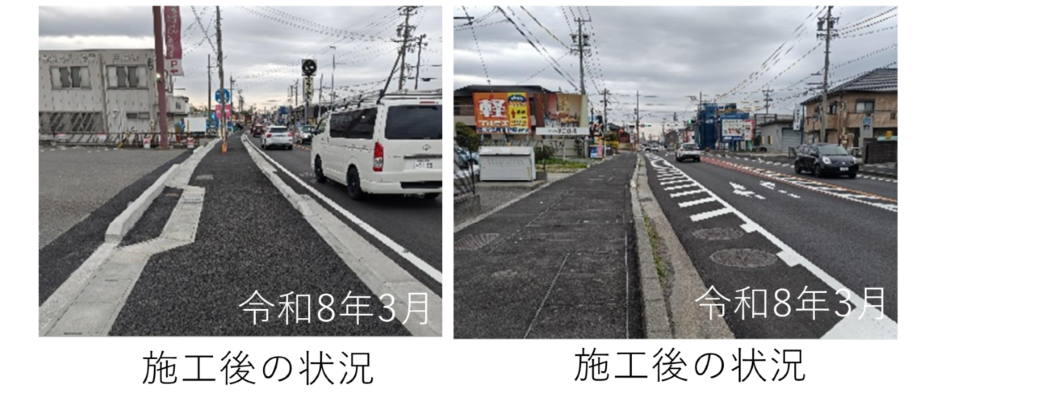

令和5年度 四日市東地区電線共同溝工事
富士・海蔵電線共同溝の本体工事が完了に合わせて歩道整備を行いました。
【工期】令和6年4月1日~令和8年3月26日
【施工業者】衣笠土木有限会社

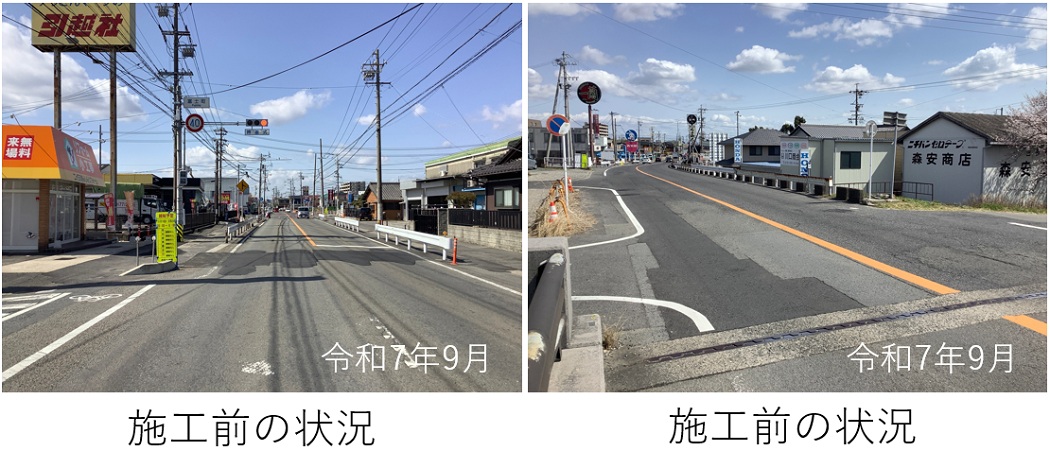

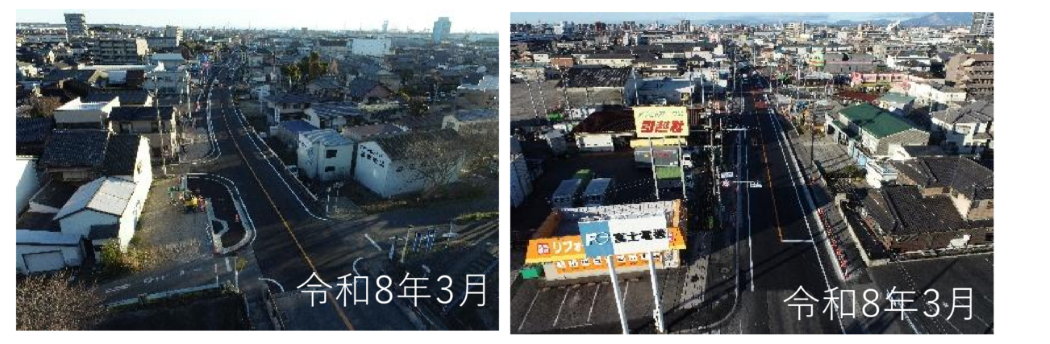

令和6年度 四日市管内電線共同溝工事
富士・海蔵電線共同溝の本体管路工事完了に合わせて車道整備を行いました。
【工期】令和7年4月1日~令和8年3月23日
【施工業者】アイトム建設株式会社

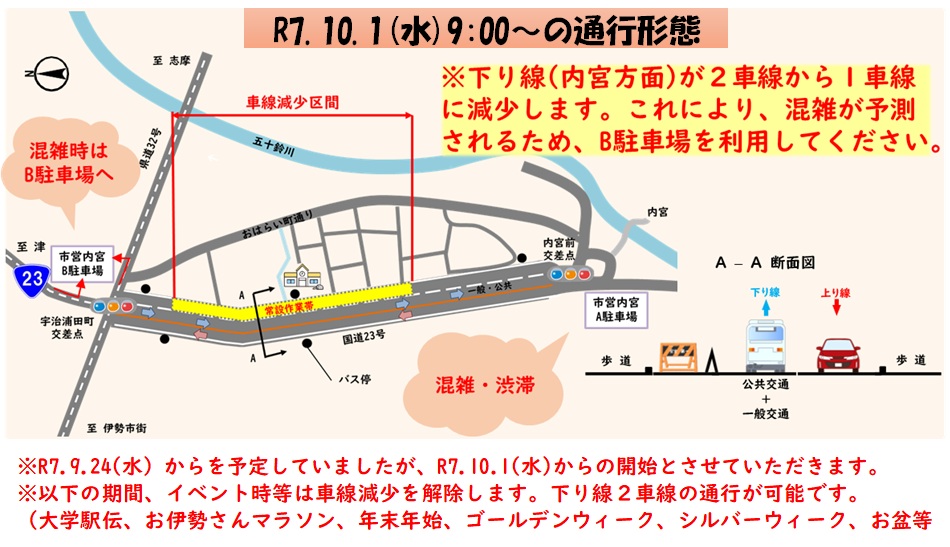

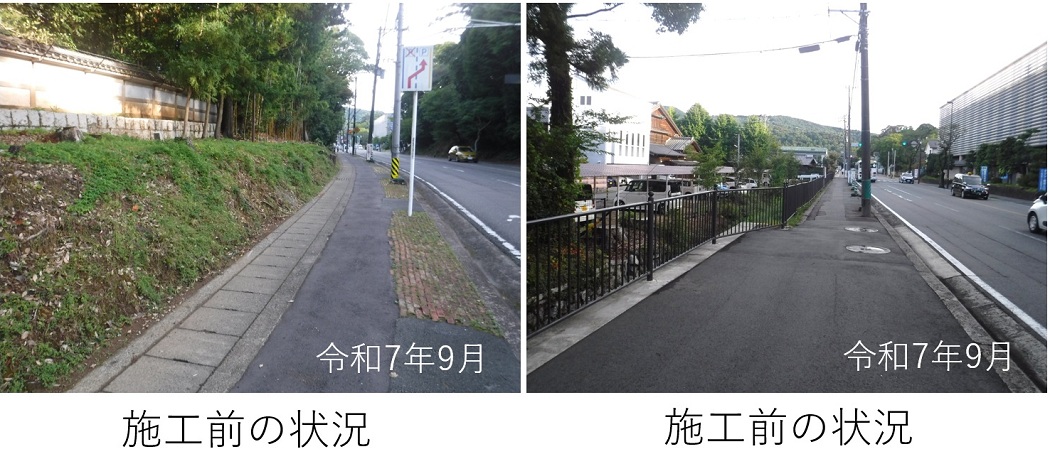

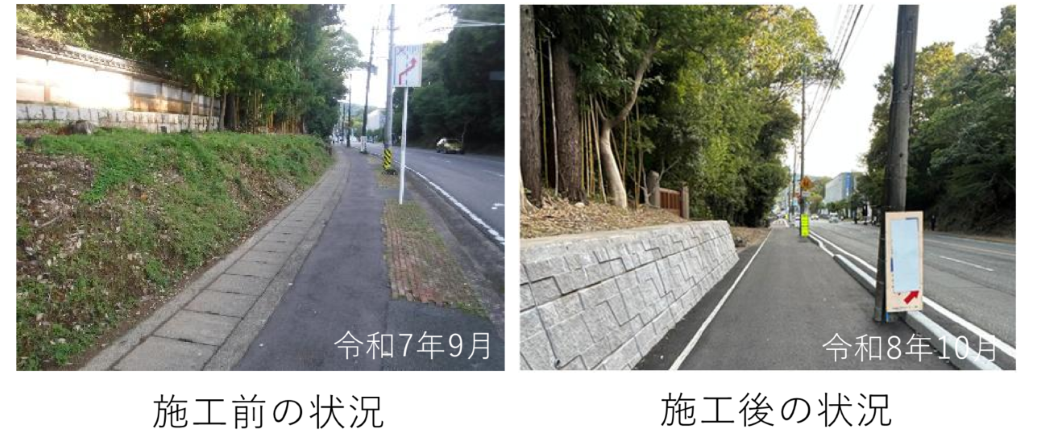

令和7年度 23号伊勢南電線共同溝工事
伊勢南電線共同溝の本工事の施工範囲が完了しました。
【工期】令和7年8月31日~令和8年10月15日
【施工業者】宮本建設株式会社

令和8年度 23号伊勢南電線共同溝工事
伊勢南電線共同溝の本体工事を施工します。
【工期】令和8年4月15日~令和9年3月26日
【施工業者】株式会社谷口建設

令和7年度 23号白子電線共同溝工事
白子電線共同溝の本体工事を施工します。
【工期】令和8年4月1日~令和9年2月26日
【施工業者】衣笠株式会社
