ホーム防災対策天竜川・菊川の重要水防箇所

天竜川・菊川の重要水防箇所

重要水防箇所とは

「重要水防箇所」とは、洪水時に危険が予想され重点的に巡視点検が必要な箇所のことです。

重要水防箇所は河川の堤防高不足、断面不足、洗掘、漏水の実績等洪水時に巡視・点検などの水防活動の必要性の高い箇所をその重要度に応じてA、B、要注意のランク分けを行い、指定しているものです。

国土交通省では毎年、出水期前に地元市町村、水防団等と合同巡視を行い、重要水防箇所の周知を図っています。

評定基準

「重要水防箇所」は、その箇所の堤防の状態などのより「堤防高」「堤防断面」「漏水」などのいくつかの種別に分類されます。
さらにその種別ごとに、その箇所の状況に応じて2つの重要度と要注意区間に区分されます。

重点区間 水防時に特に重点的に巡視すべき区間で重要度A、B、要注意区間の中から設定
重要度A 水防上最も重要な区間
洪水が堤防を越える恐れがある箇所、漏水・法くずれの対策が未施工の箇所等
重要度B 水防上重要な区間
堤防の高さに余裕がない箇所、漏水・法崩れの対策が暫定施工の箇所等
要注意箇所 水防上注意を要する区間
新堤防築造後3年以内の箇所、破堤・旧川跡、出水期間中に堤防開削する工事箇所等
種別 ランク
重要度A 重要度B 要注意区間
堤防高(流下能力) 計画高水流量規模の洪水の水位が現況の堤防高を越える箇所 計画高水流量規模の洪水の水位と現況の堤防高との差が堤防の計画余裕高に満たない箇所
堤防断面 現況の堤防断面あるいは天端幅が計画の堤防断面あるいは計画の天端幅の2分の1未満の箇所 現況の堤防断面あるいは天端幅が計画の堤防断面あるいは計画の天端幅に対して不足しているがそれぞれ2分の1以上確保されている箇所
法崩れ・すべり 法くずれまたはすべりの実績があるが、その対策が未施工の箇所 法くずれまたはすべりの実績があるが、その対策が暫定施工の箇所
漏水 漏水の履歴があるが、その対策が未施工の箇所 漏水の履歴があるが、その対策が暫定施工の箇所
水衝・洗掘 水衝部にある堤防の前面の河床が深掘しているがその対策が未施工の箇所 水衝部にある堤防の前面の河床が深掘にならない程度に洗掘されているがその対策が未施工の箇所
工作物 橋梁等の河川横断工作物の桁下高等が計画高水流量規模の洪水の水位以下となる箇所 橋梁等の河川横断工作物の桁下高等が計画高水流量規模の洪水の水位との差が堤防の計画余裕高に満たない箇所
工事施工 出水期間中に堤防を開削する工事箇所。仮締切等により本堤に影響を及ぼす箇所
新堤防・旧川跡・破堤跡 新堤防で築造後三年以内の箇所。破堤跡または旧川跡の箇所
陸閘 陸閘が設置されている箇所

天竜川・菊川の重要水防箇所

平成27年度の天竜川・菊川の重要水防箇所を公表します。

全体図面

  • 天竜川下流重要水防箇所
  • 菊川重要水防箇所

※クリックすると拡大表示します。(別ウィンドウでPDFファイルが開きます)

堤防にとって破堤等の恐れが生じる危険な状態

  1. 堤防の裏法面が崩れた場合、または崩れる恐れが有る場合

    雨水などにより法くずれが広がり堤防決壊の原因になる。

  2. 洪水中に堤防の裏のり、裏小段に亀裂が生じた場合

    水の浸透などにより亀裂が広がり堤防決壊の原因になる。

  3. 洪水が堤防を越流する恐れのある場合

    あふれた水が住宅地、田畑等に流れ込んだり、堤防の裏法面をけずり破堤の原因になる。

  4. 川表が崩れ始めた場合

    湾曲部等の法面が流水によりくずれ、最終的に堤防の崩壊につながる。

  5. 流水が激しく堤防にあたり洗掘しはじめた場合

    激しい流れにより堤防の表側の法面が削り取られた状態で最後には堤防の崩壊につながる。

  6. 堤防裏側に漏水が認められた場合

    放っておくと堤防内に水道が広がり堤防の崩壊につながる。

※堤防について上記1)~6)までの状態、その他異常を発見した場合、速やかに河川管理者(国、県市町村)に連絡をしてください。

洪水到達時間の目安について

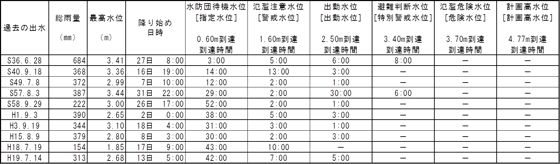

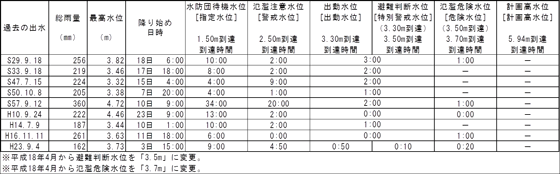

菊川加茂水位観測所における洪水到達時間

降った雨が概ねどのくらいの時間で下流域に到達するかを過去の大きな出水について、それぞれの水位にどれくらいの時間で到達するかを整理しました。

降雨のパターンの違いにより降り始めから水防団待機水位(指定水位)への到達時間には大きなバラツキがある。また、水防団待機水位(指定水位)から氾濫注意水位(警戒水位)に到達するのもぱらつきがあるが、氾濫注意水位(警戒水位)から出動水位までの到達時間について1~2h程度で到達している。降り始めから出動水位を越えピークに到達するのに最短で6hで平均で14時間程度で達している。なかには一時雨が小康状態になり水位が高い状態で再び降り始めて2日間で氾濫危険水位(危険水位)に到達するような出水もある。

※総雨量は河城雨量観測所のデータを使用

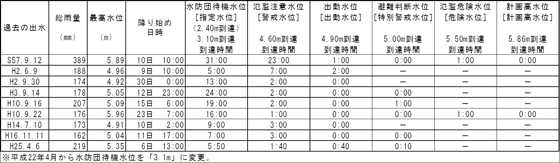

牛淵川堂山水位観測所における洪水到達時間

降った雨が概ねどのくらいの時間で下流域に到達するかを過去の大きな出水について、それぞれの水位にどれくらいの時間で到達するかを整理しました。

降雨のパターンの違いにより降り始めから水防団待機水位(指定水位)への到達時間には大きなバラツキがある。水防団待機水位(指定水位)から氾濫注意水位(警戒水位)に到達するのに約1時間、氾濫注意水位(警戒水位)から出動水位までの到達時間についても約1時間で到達している。また、計画高水位まで達した出水も2件あった。水防団待機水位(指定水位)を越えて急激に水位上昇が起こり氾濫注意水位(警戒水位)・出動水位に到達しているのが特徴である。

※総雨量は丹野雨量観測所のデータを使用

牛淵川堂山水位観測所における洪水到達時間

降った雨が概ねどのくらいの時間で下流域に到達するかを過去の大きな出水について、それぞれの水位にどれくらいの時間で到達するかを整理しました。

降雨のパターンの違いにより降り始めから水防団待機水位(指定水位)への到達時間には大きなバラツキがある。水防団待機水位(指定水位)から氾濫注意水位(警戒水位)に到達するのに約1時間、氾濫注意水位(警戒水位)から出動水位までの到達時間についても約1時間で到達している。また、計画高水位まで達した出水も2件あった。水防団待機水位(指定水位)を越えて急激に水位上昇が起こり氾濫注意水位(警戒水位)・出動水位に到達しているのが特徴である。

※総雨量は丹野雨量観測所のデータを使用

天竜川牛淵川堂山水位観測所における洪水到達時間

降った雨が概ねどのくらいの時間で下流域に到達するかを過去の大きな出水について、それぞれの水位にどれくらいの時間で到達するかを整理しました。

降雨のパターンの違いにより降り始めから水防団待機水位(指定水位)への到達時間には大きなバラツキがある。水防団待機水位(指定水位)から氾濫注意水位(警戒水位)に到達するのに約1時間、氾濫注意水位(警戒水位)から出動水位までの到達時間についても約1時間で到達している。また、計画高水位まで達した出水も2件あった。水防団待機水位(指定水位)を越えて急激に水位上昇が起こり氾濫注意水位(警戒水位)・出動水位に到達しているのが特徴である。

※総雨量は丹野雨量観測所のデータを使用

天竜川中ノ町水位観測所における洪水到達時間

降った雨が概ねどのくらいの時間で下流域に到達するかを過去の大きな出水について、それぞれの水位にどれくらいの時間で到達するかを整理しました。

降雨のパターン、流域の広さ、ダムの放流の関係で降り始めから出動水位への到達時間には大きなバラツキがあり菊川に比べ水位が高い状態が長く続く。水位が下がりきらない状態で再び雨が降り、水位上昇が見られる出水もあった。

※総雨量は気多・気田雨量観測所のデータを使用

水位説明

  • 水防団待機水位(指定水位):水位が上昇し、各水防機関を水防活動のために待機させる必要がある水位
  • 氾濫注意水位(警戒水位):水害に備え各水防機関が出動の準備をする必要がある水位
  • 出動水位:水害に備え各水防機関が出動し、警戒にあたる必要がある水位
  • 避難判断水位:市長が発令する避難勧告等の目安となる水位
  • 氾濫危険水位(危険水位):洪水の氾濫により相当の家屋浸水等の被害を生じる恐れがある水位
  • 計画高水位:洪水によって堤防が耐えられる水位
